  第17题
  知识点:   进度管理
  章/节:   系统开发过程及其项目管理

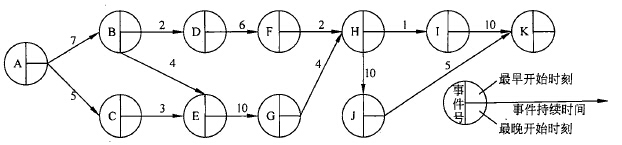

使用PERT图进行进度安排,不能清晰地描述(16),但可以给出哪些任务完成后才能开始另一些任务。下面的PERT图所示的工程从A到K的关键路径是(17)(图中省略了任务的开始和结束时刻)。


  A.  ABEGHIK

  B.  ABEGHJK

  C.  ACEGHIK

  D.  ACEGHJK


 确定 并 查看答案解析     知识点讲解  我要标记      有奖找茬      上一题        下一题



  第16题    2010年下半年
   79%
使用PERT图进行进度安排,不能清晰地描述(16),但可以给出哪些任务完成后才能开始另一些任务。下面的PERT图所示的工程从A到K的关..
  第18题    2016年下半年
   49%
某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示相应活动的持续时间(天)..
  第4题    2023年上半年
   0%
某个项目在开发时采用了不成熟的前沿技术,由此而带来的风险属于(16)风险。
   知识点讲解
   · 进度管理

       进度管理
        进度安排包括把一个项目所有的工作分解为若干个独立的活动,并描述这些活动之间的依赖关系,估算完成这些活动所需的工作量,分配人力和其他资源,制定进度时序。进度的合理安排是如期完成软件项目的重要保证,也是合理分配资源的重要依据,因此进度安排是管理工作的一个重要组成部分。有两种安排软件开发项目进度的方式:
        (1)系统最终交付日期已经确定,系统开发部门必须在规定期限内完成;
        (2)系统最终交付日期只确定了大致的年限,最后交付日期由软件开发部门确定。
        进度安排的常用图形描述方法有Gantt图(甘特图)和PERT(Program Evaluation&Review Technique,项目计划评审技术)图。
        (1)Gantt图。Gantt图中横坐标表示时间(如时、天、周、月、年等),纵坐标表示任务,图中的水平线段表示一个任务的进度安排,线段的起点和终点对应在横坐标上的时间分别表示该任务的开始时间和结束时间,线段的长度表示完成该任务所持续的时间。当日历中同一时段中存在多个水平条时,表示任务之间的并发。下图所示的Gantt图描述了三个任务的进度安排。该图表示:任务1首先开始,完成它需要12周时间;任务2在2周后开始,完成它需要18周;任务3在12周后开始,完成它需要10周。

        Gantt图实例
        Gantt图能清晰地描述每个任务从何时开始,到何时结束,任务的进展情况以及各个任务之间的并行性;但是它不能清晰地反映出各任务之间的依赖关系,难以确定整个项目的关键所在,也不能反映计划中有潜力的部分。
        (2)PERT图。PERT图是一个有向图,其基本符号如下图所示。

        PERT图的基本符号
        PERT图中的有向弧表示任务,可以标上完成该任务所需的时间,图中的结点表示流入结点的任务已结束,并开始流出结点的任务,这里把结点称为事件。只有当流入该结点的所有任务都结束时,结点所表示的事件才出现,流出结点的任务才可以开始。事件本身不消耗时间和资源,它仅表示某个时间点。每个事件有一个事件号及出现该事件的最早时刻和最迟时刻。最早时刻表示在此时刻之前从该事件出发的任务不可能开始;最迟时刻表示从该事件出发的任务必须在此时刻之前开始,否则整个工程就不能如期完成。每个任务还可以有一个松弛时间(slack time),表示在不影响整个工期的前提下,完成该任务有多少机动时间。为了表示任务间的关系,图中还可以加入一些空任务(用虚线有向弧表示),完成空任务的时间为0。
        PERT图的一个实例如下图所示,该图所表示的工程可分为12个任务,事件号1表示工程开始,事件号11表示工程结束(完成所有任务需要23个时间单位)。松弛时间为0的任务构成了完成整个工程的关键任务,其事件流为1→2→3→4→6→8→10→11,也就是说,这些任务不能拖延,否则整个工程就不能在23个时间单位内完成。

        PERT图示例
        PERT图不仅给出了每个任务的开始时间、结束时间和完成该任务所需的时间,还给出了任务之间的关系,即哪些任务完成后才能开始另外一些任务,还可以找出如期完成整个工程的关键任务。任务的松弛时间则反映了完成任务时可以推迟其开始时间或延长其所需完成的时间。PERT图不能反映任务之间的并行关系。
   题号导航      2010年下半年 嵌入式系统设计师 上午试卷 综合知识   本试卷我的完整做题情况
1 /
2 /
3 /
4 /
5 /
6 /
7 /
8 /
9 /
10 /
11 /
12 /
13 /
14 /
15 /

16 /
17 /
18 /
19 /
20 /
21 /
22 /
23 /
24 /
25 /
26 /
27 /
28 /
29 /
30 /

31 /
32 /
33 /
34 /
35 /
36 /
37 /
38 /
39 /
40 /
41 /
42 /
43 /
44 /
45 /

46 /
47 /
48 /
49 /
50 /
51 /
52 /
53 /
54 /
55 /
56 /
57 /
58 /
59 /
60 /

61 /
62 /
63 /
64 /
65 /
66 /
67 /
68 /
69 /
70 /
71 /
72 /
73 /
74 /
75 /

第17题    在手机中做本题
    在线人数   共计 8554人 在线
    dahai78040..     polley0101..     chun554741..     731973276@..     keyzhong@y..     wj_1129@16..
    zhang@_741..     songweizlj..     wjraiws200..     583033869@..     jiayingtin..     913389602@..
    cw_jun2@si..     qianqian52..     zhyl@dhu.e..     libolmx@ho..     qddhss@soh..     yd_2008@16..
    ylsmagic20..     jiguang50@..     chinaxieli..     062017@163..     jinlanzi85..     jinaixian8..
    kouhangzho..     lishunbook..     pamela.081..     sunjuanhu0..     xsj430419@..     yuanmiao-3..
    837769080@..     jsmj666@16..     njlhc@126...     zoujie@mai..     zwk27671@s..     lyp.f@163...
    390927286@..     zuiyu1986@..     chenghao@m..     liuanliaaa..     jingang198..     jinlei1986..

本网站所有产品设计(包括造型,颜色,图案,观感,文字,产品,内容),功能及其展示形式,均已受版权或产权保护。
任何公司及个人不得以任何方式复制部分或全部,违者将依法追究责任,特此声明。
本站部分内容来自互联网或由会员上传,版权归原作者所有。如有问题,请及时联系我们。



京B2-20210865 | 京ICP备2020040059号-5 |京公网安备 11010502032051号 | 营业执照 | Copyright ©2000-2025 All Rights Reserved 软考在线版权所有
