免费智能真题库 > 历年试卷 > 信息系统项目管理师 > 2014年上半年 信息系统项目管理师 上午试卷 综合知识
  第56题
  知识点:   成本预算   挣值分析
  关键词:   数据   挣值        章/节:   项目成本管理过程

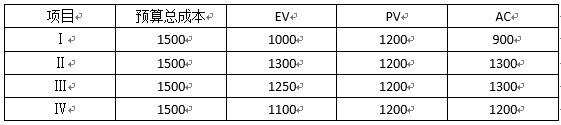

项目Ⅰ、Ⅱ、Ⅲ、Ⅳ的工期都是三年,在第二年末其挣值分析数据如下表所示。按此趋势,项目(56)应最早完工。


  A.  Ⅰ

  B.  Ⅱ

  C.  Ⅲ

  D.  Ⅳ





  第49题    2023年上半年
   32%
某公司准备采购一批设备,附加技术服务。在供方选择时应优先选择:()。
①相同预算技术得分最高的
②设备成本和服务..
  第45题    2008年下半年
   36%
某正在进行中的项目,当前的PV=2200元、EV=2000元、AC=2500元,当前项目的SV和项目状态是(45) ,该项目的CPI和成本绩效是(46) 。..
  第58题    2018年上半年
   40%
()不属于制定预算过程的输出。
   知识点讲解
   · 成本预算    · 挣值分析

       成本预算
        成本预算是进行项目成本控制的基础。成本预算包括把单个计划活动或工作包的成本估算汇总,以建立衡量项目绩效的成本基准。项目范围说明书提供了项目总预算,但计划活动或工作包的成本估算要在详细的预算申请和工作授权之前完成。
        输入
        1.项目范围说明书
        可在项目章程或合同中正式规定项目资金开支的阶段性限制,这些资金的约束反映在项目范围说明书中。
        2.工作分解结构
        3.WBS字典
        4.活动成本估算
        5.活动成本估算支持细节
        6.项目进度
        项目进度计划详细安排了各项工作的起始时间和结束时间,是按时间进度分配资金的依据。
        7.资源日历
        组建项目团队过程的输出,参见组建项目团队过程中的说明。
        8.合同
        供方选择过程的输出,参见供方选择过程中的说明。
        9.成本管理计划
        工具与技术
        1.成本汇总
        按照WBS结构,计划活动的成本估算汇总到工作包,工作包的成本估算汇总到WBS的更高一层(如控制账目),最终形成整个项目的预算。
        2.储备金分析
        通过储备金分析形成管理应急储备,管理储备用于应对还未计划但有可能需要的变更。风险登记册中确定的风险可能导致这种变更。
        管理储备是为应对未计划但有可能需要的项目范围和成本变更而预留的预算。它们是“未知的未知”,项目经理在使用这笔费用之前必须获得批准。管理储备不是项目成本基线的一部分,但包含在项目预算中。因为它们不作为预算分配,所以不是挣值计算的一部分。
        3.参数估算
        参数估算技术是指在数学模型中运用项目特点(参数)来预测项目成本。参数模型无论在费用上还是准备性上,彼此都相差很大,下述情况下最有可能是可靠的:
        .用于建立模型的历史信息准确。
        .模型中使用的参数容易量化。
        .模型可扩展(对大项目、小项目都适用)。
        4.资金限制平衡
        对组织运行而言,不希望资金的阶段性花销经常发生大的起伏,因此资金的花费需要在由用户或执行组织设定的项目资金支出界限内进行平衡。可能需要对工作进度安排进行调整,以实现支出平衡。
        输出
        1.成本基线
        成本基线是按时间分段的预算,用作度量和监控项目整体成本绩效的基准。按时段汇总成本估算可得到成本基线,通常以S形曲线的形式表示。成本基线是项目管理计划的一个组成部分。
        许多项目,特别是大项目,可能有多个成本基线,以便度量项目成本绩效的各个方面。例如,管理层可能要求项目经理分别跟踪内部成本(人工)和外部成本(合同商和材料)或总的工时数。
        2.项目资金需求
        资金需求无论是总体需求还是阶段性需求都是根据成本基线确定的,可设定包含一定的容差,以应对提前完工或费用超支问题。项目所需的总体资金等于成本基线加管理储备,管理储备可在每个阶段的出资中加入,或在需要时才动用,这取决于组织的政策。
        3.请求的变更
        成本预算过程可能产生影响成本管理计划或项目管理计划的其他组成部分的变更请求。请求的变更通过整体变更控制过程进行处理。
        4.成本管理计划(更新)

       挣值分析
        挣值分析是一种进度和成本测量技术,可用来估计和确定变更的程度和范围。故而它又常被称为偏差分析法。挣值法通过测量和计算已完成的工作的预算费用与已完成工作的实际费用和计划工作的预算费用得到有关计划实施的进度和费用偏差,而达到判断项目预算和进度计划执行情况的目的。因而它的独特之处在于以预算和费用来衡量工程的进度。
               基本参数
               (1)计划工作量的预算费用(Budgeted Cost for work Scheduled, BCWS):指项目实施过程中某阶段计划要求完成的工作量所需的预算工时(或费用)。计算公式为:
               BCWS=计划工作量×预算定额
               BCWS主要是反映进度计划应当完成的工作量,而不是反映应消耗的工时或费用。BCWS有时也称为PV(Planned Value)。
               (2)已完成工作量的实际费用(Actual Cost for Work Performed, ACWP):项目实施过程中某阶段实际完成的工作量所消耗的工时(或费用)。ACWP主要反映项目执行的实际消耗指标,有时也简称为AC。
               (3)已完成工作量的预算成本(Budgeted Cost for Work Performed, BCWP):项目实施过程中某阶段实际完成工作量及按预算定额计算出来的工时(或费用),即挣值(Earned Value, EV)。BCWP的计算公式为:
               BCWP=已完成工作量×预算定额
               (4)剩余工作的成本(Estimate to Completion, ETC):完成项目剩余工作预计还需要花费的成本。ETC用于预测项目完工所需要花费的成本,其计算公式为:
               ETC=BCWS-BCWP=PV-EV或ETC=剩余工作的PV×AC/EV
               评价指标
               (1)进度偏差(Schedule Variance, SV):指检查日期BCWP与BCWS之间的差异。其计算公式为:
               SV=BCWP-BCWS=EV-PV
               当SV>0时,表示进度提前;当SV<0时,表示进度延误;当SV=0时,表示实际进度与计划进度一致。
               (2)费用偏差(Cost Variance, CV):检查期间BCWP与ACWP之间的差异,计算公式为:
               CV=BCWP-ACWP=EV-AC
               当CV<0时,表示执行效果不佳,即实际消耗费用超过预算值即超支;当CV>0时,表示实际消耗费用低于预算值,即有节余或效率高;当CV=0时,表示实际消耗费用等于预算值。
               (3)成本绩效指数(Cost Performance Index, CPI):预算费用与实际费用值之比(或工时值之比),即:
               CPI=BCWP/ACWP=EV/AC
               当CPI>1时,表示低于预算,即实际费用低于预算费用;当CPI<1时,表示超出预算,即实际费用高于预算费用;当CPI=1时,表示实际费用等于预算费用。
               (4)进度绩效指数(Schedul Performance Index, SPI):项目挣值与计划之比,即
               SPI=BCWP/BCWS=EV/PV
               当SPI>1时,表示进度提前,即实际进度比计划进度快;当SPI<1时,表示进度延误,即实际进度比计划进度慢;当SPI=1时,表示实际进度等于计划进度。
               评价曲线
               挣值法评价曲线如下图所示,图的横坐标表示时间,纵坐标则表示费用。图中BCWS曲线为计划工作量的预算费用曲线,表示项目投入的费用随时间的推移在不断积累,直至项目结束达到它的最大值,所以曲线呈S形状,也称为S曲线。ACWP已完成工作量的实际费用,同样是进度的时间参数,随项目推进而不断增加的,也是呈S形的曲线。利用挣值法评价曲线可进行费用进度评价,下图所示的项目,CV<0,SV<0,这表示项目执行效果不佳,即费用超支,进度延误,应采取相应的补救措施。
               项目完成成本再预测
               项目出现成本偏差,意味着原来的成本预算出现了问题,已完成工作的预算成本和实际成本不相符。这必然会对项目的总体实际成本带来影响,这时候需要重新估算项目的成本。这个重新估算的成本也称为最终估算成本(Estimate at Completion, EAC),也称为完工估算。有3种再次进行预算的方法。

               挣值评价曲线图
               第一种是认为项目日后的工作将和以前的工作效率相同,未完成的工作的实际成本和未完成工作预算的比例与已完成工作的实际成本和预算的比率相同。

               其中BAC为完成工作预算(Budget at Completion),即整个项目的所有阶段的预算的总和,也就是整个项目成本的预算值。
               第二种是假定未完成的工作的效率和已完成的工作的效率没有什么关系,对未完成的工作,依然使用原来的预算值,那么,对于最终估算成本就是已完成工作的实际成本加上未完成工作的预算成本:
               EAC=ACWP+BAC-BCWP=AC+BAC-EV
               第三种方法是重新对未完成的工作进行预算工作,这需要一定的工作量。当使用这种方法时,实际上是对计划中的成本预算的否定,认为需要进行重新的预算。
               EAC=ACWP+ETC
               这里举一个非常简单的例子。软考在线教育网在线测试项目涉及对10个函数代码的编写(假设每个函数代码的编写工作量相等),项目由2个程序员进行结对编程,计划在10天内完成,总体预算是1000元,每个函数的平均成本是100元。项目进行到了第5天,实际成本是400元,完成了3个函数代码的编写。根据这些信息,我们可以计算在第5天项目的各种指标数据如下:
               计划预算成本:BCWS=100×5=500元。
               已完成工作的实际成本:ACWP=400元。
               已完成工作的预算成本:BCWP=3×100=300元。
               偏差数据如下,
               成本偏差:CV=BCWP-ACWP=300-400=-100元。
               进度偏差:SV=BCWP-BCWS=300-500=-200元。
               成本绩效指数:CPI=BCWP/ACWP=300/400=0.75。
               从指标数据可以看出,这个项目如同许多信息系统项目一样,不但进度落后,而且成本超支。这时候,为了降低项目成本,可以采用把结对编程改为由单个程序员编写代码,降低程序员工资等措施来降低成本。对于剩下的工作的成本预算,三种方法得出的结论也各不相同:
               如果认为剩下工作的效率和已完成的工作效率相同,则
               EAC=(ACWP/BCWP)×BAC=(400/300)×1000=1333元
               如果认为剩下工作的效率和已完成的工作效率无关,则:
               EAC=ACWP+(BAC-BCWP)=400+(1000-300)=1100元
               如果重新对剩下的工作进行预算时,如果项目组使用了代码生成工具,可以极大地提高效率,减少人工成本,使得每个函数代码的成本预算有望降为70元,则新的预算为:
               EAC=ACWP+未完成工作新的成本估算值=400+7×70=890元
   题号导航      2014年上半年 信息系统项目管理师 上午试卷 综合知识   本试卷我的完整做题情况
1 /
2 /
3 /
4 /
5 /
6 /
7 /
8 /
9 /
10 /
11 /
12 /
13 /
14 /
15 /

16 /
17 /
18 /
19 /
20 /
21 /
22 /
23 /
24 /
25 /
26 /
27 /
28 /
29 /
30 /

31 /
32 /
33 /
34 /
35 /
36 /
37 /
38 /
39 /
40 /
41 /
42 /
43 /
44 /
45 /

46 /
47 /
48 /
49 /
50 /
51 /
52 /
53 /
54 /
55 /
56 /
57 /
58 /
59 /
60 /

61 /
62 /
63 /
64 /
65 /
66 /
67 /
68 /
69 /
70 /
71 /
72 /
73 /
74 /
75 /

第56题    在手机中做本题
