   知识点讲解
   · 创建工作分解结构    · 工作分解结构图    · 结构图    · 中标

       创建工作分解结构
        工作分解结构(WBS)是面向可交付物的层次型结构,是对完成项目目标、创造可交付物所需执行的项目工作的分解,它组织并定义了整个项目范围。WBS把项目工作细分为更小、更易管理的工作单元,随着WBS层次的降低,意味着项目工作也越来越详细。最底层的WBS单元叫做工作包,是进行进度安排、成本估算和监控的基础。
        WBS代表了当前已批准的项目范围说明书中的所有工作,有助于项目干系人了解项目可交付物。
        输入
        1.组织过程资产
        2.项目范围说明书
        3.项目范围管理计划
        4.批准的变更请求
        工具与技术
        1.工作分解结构模板
        虽然项目具有独特性,但以前的相似项目的工作分解结构往往可以当作新项目WBS的模板。许多应用领域或实施组织都有标准的工作分解结构模板。美国项目管理学会(PMI)提出的工作分解结构实践标准中含有针对行业的工作分解结构模板的例子,可以针对行业特点进行修改,以后用于具体应用领域的具体项目。
        2.分解
        分解是将主要项目可交付物分成更小的、更易管理的单元,直到可交付物细分到足以用来支持未来的项目活动定义的工作包。工作包是WBS的最底层,可以在该层次上对其成本和进度进行可靠的估算。
        “滚动式”规划:对于很久以后才可能完成的交付物或子项目,不可能分解到很详细的程度。项目管理团队通常是随着信息的逐渐丰富而对WBS进行细化。
        项目工作分解的一般步骤如下:
        (1)识别项目可交付物和相关工作。
        (2)确定WBS的结构和编排。
        (3)对WBS进行分解。
        (4)对WBS中各级工作单元分配标识符或编号。
        (5)对当前的分解级别进行检验,以确保它们是必须的,而且是足够详细的。
        输出
        1.项目范围说明书(更新)
        如果制作工作分解结构的过程中有批准的变更请求,则将批准的变更纳入项目范围说明书,使之更新。
        2.工作分解结构(WBS)
        WBS描述的是可交付物和其组成要素的具体内容,定义了整个项目的工作范围。不要把WBS同其他种类的表示项目信息的分解结构相混淆。其他分解结构包括:
        .组织分解结构(OBS):描述了实施组织的层次结构,以便把工作包同实施组织单元相关联。
        .物料清单(BOM):描述生产一个产品所需的实际部件、组件和构件的分级层次表格。
        .风险分解结构(RBS):以层次结构的方式对已识别出来的风险进行组织,通常按风险类别进行划分。
        .资源分解结构(RBS):根据资源类型进行组织的一个分层结构。
        3.WBS字典
        WBS字典是WBS的配套文件,用来描述WBS中包含的工作单元(包括工作包)的细节。对每个工作单元,在WBS字典中都包含一个账户编码、工作描述、执行组织和里程碑列表等。WBS字典中还可能有合同信息、质量要求和相关技术参考资料。与账户编码相关的其他信息还包括收费编号等。与工作包相关的其他信息包括活动列表、资源需求和成本估算等。在WBS字典中,每个工作单元和其他工作单元需要时都可以交叉参考。
        4.范围基线
        已批准的项目范围说明书、WBS及WBS字典构成了项目的范围基线。
        5.范围管理计划(更新)
        6.请求的变更
        在创建工作分解结构过程中可能对项目范围说明书及其组成部分提出变更请求,这些变更通过整体变更控制过程处理。

       工作分解结构图
        工作分解结构图是将项目按照其内在结构或实施过程的顺序进行逐层分解而形成的结构示意图。它可以将项目分解到相对独立的、内容单一的、易于成本核算与检查的工作单元,并能把各工作单元在项目中的地位与构成直观地表示出来。
        WBS跟因数分解类似,依据一定的原则将项目分解成任务,任务再分解成一项项工作,再把一项项工作分配到每个人的日常活动中,直到分解不下去为止。工作分解结构以可交付成果为导向对项目要素进行分组,它归纳和定义了项目的整个工作范围,每下降一层代表对项目工作的更详细定义。
        WBS具有四个主要用途:一是一个描述思路的规划和设计工具,它帮助项目经理和项目团队确定和有效地管理项目的工作。二是一个清晰地表示各项目工作之间的相互联系的结构设计工具。三是一个展现项目全貌,详细说明为完成项目所必须完成的各项工作的计划工具。四是WBS定义了里程碑事件,可以向高级管理层和客户报告项目完成情况,作为项目状况的报告工具。
        工作任务分解的原则,一是将主体目标逐步细化分解,直至最底层的日常活动可直接分派到个人去完成;二是每个任务原则上要求分解到不能再细分为止;三是日常活动要对应到人、时间和资金投入。WBS总是处于计划过程的中心,也是制定进度计划、资源需求、成本预算、风险管理计划和采购计划等的重要基础。WBS同时也是控制项目变更的重要基础。
        WBS图是项目所包含的全部活动的一张清单,也是进行进度计划、资源分配、费用预算的基础,是一种在项目全范围内分解和定义任务层次工作包的方法,WBS是按照项目发展的规律、依据一定的原则和规定进行系统化的、相互关联和协调的层次分解。结构层次越往下层,则项目组成部分的定义越详细,WBS最后构成层次清晰、可以具体作为组织项目实施的工作依据。
        WBS的分解可以采用多种方式进行,包括按产品的物理结构分解、按产品或项目的功能分解、按照实施过程分解、按照项目的地域分布分解、按照项目的各个目标分解、按部门分解或按职能分解等。WBS图的层次根据项目复杂程度、规模大小各不相同,从而形成了WBS图的不同层次。WBS表示方式一般有图或表两种方式。通常是一种如下图所示的树型图,其最底层是细化后的“可交付成果”,该树确定了项目的整个范围。

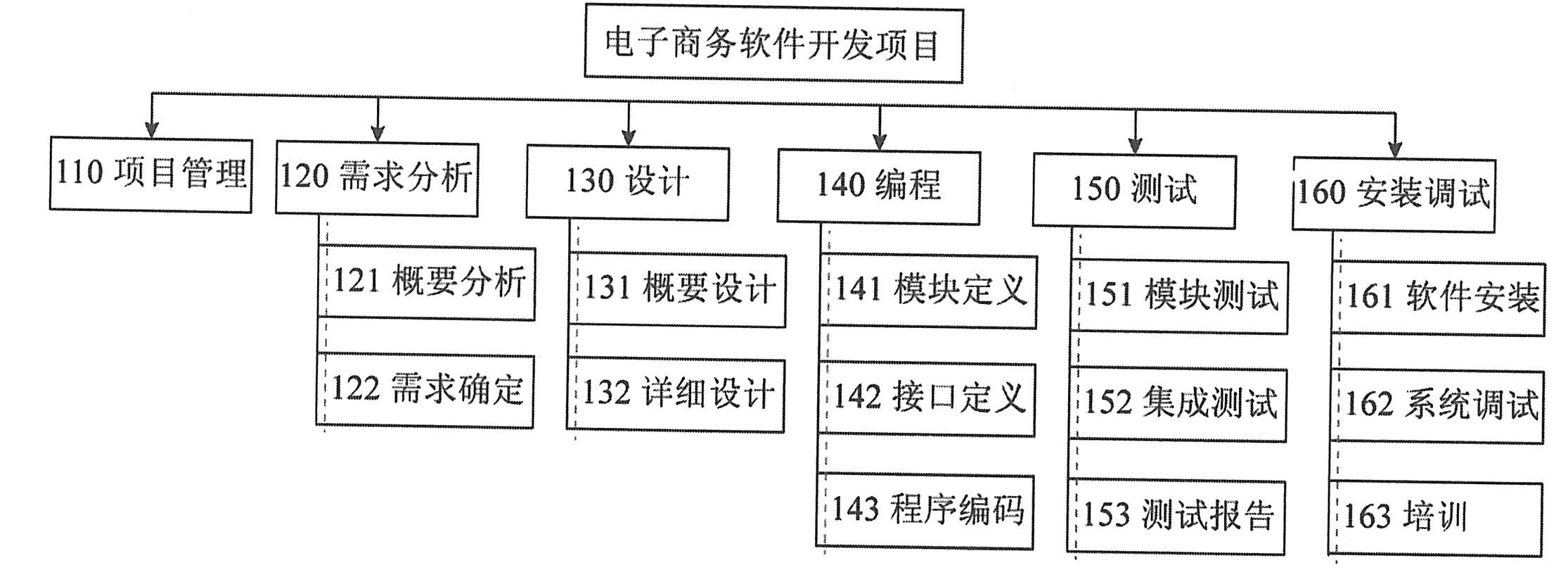

        电子商务开发项目WBS图
        创建WBS时需要满足以下几点基本要求:
        (1)某项任务应该在WBS中的一个地方且只应该在WBS中的一个地方出现,WBS中某项任务的内容是其下所有WBS项的总和。
        (2)一个WBS项只能有一个责任人,但可以有多个参与者。
        (3)WBS必须与实际工作中的执行方式一致,以确保WBS的一致性。
        (4)每个WBS项都必须文档化,以确保准确理解已包括和未包括的工作范围。
        (5)WBS必须能适应无法避免的工作变更的需要。
        创建WBS的过程是:
        (1)得到范围说明书或工作说明书,集体讨论项目工作,确定项目工作分解的方式。
        (2)画出WBS的层次结构图或表。WBS较高层次上的一些工作可以定义为子项目。
        (3)将主要项目可交付成果细分为更小的、易于管理的组分或工作包。工作包必须详细到可以对该工作包进行估算(成本和历时)、安排进度、做出预算、分配负责人员或组织单位。
        (4)验证任务分解的正确性。如果发现较低层次的项没有必要,则修改组成成分。
        (5)如果有必要,可以建立一个编号系统。
        (6)随着其他计划活动的进行,不断地对WBS更新或修正,直到覆盖所有工作。
        在完成任务分解后,应检验WBS是否定义完全、项目的所有任务是否都被完全分解。例如,是否每个任务的状态和完成情况是独立的且可以量化的;是否明确定义了每个任务的开始和结束,且都有一个可交付成果;工期、成本是否易于估算且在可接受期限内等。
        一个好的任务分解应该体现的特征是:分解后的活动结构清晰,从树根到树叶,一目了然;逻辑上形成一个大的活动,集成了所有的关键因素包含临时的里程碑和监控点,所有活动全部定义清楚,细化到人、时间和资金投入。日常管理项目时,只有将任务分解得足够细致明了,才能统筹全局,安排人力和财力资源,把握项目的进度。
        创建WBS的过程非常重要,因为在项目分解过程中,项目经理、项目成员和所有参与项目的职能经理都必须考虑该项目的所有方面。
        一般来说,良好的项目管理具有下列几个原则:一是通过实施的结构化分解来进行管理;二是关注结果,实现什么,而不是怎样实现;三是通过工作分解结构,技术和人员、系统和组织之间可以平衡结果;四是在项目涉及的所有部门之间,通过定义角色、责任和工作关系来建立一个契约;五是采用一个简明的报告结构。使用工作分解结构可以满足有效项目管理的五个原则中的前三个,而避免了计划的误区——即只在一个详细的层次上定义工作。以一个结构化的方式来定义工作可以保证得到更好的结果。通过可交付成果来进行工作定义,在项目向前进行时,只有那些对生产设施有必要的工作才做,因此计划也变得更加固定。在环境不断变化的情况下,项目所需的工作可能发生变化,但不管怎么变化,一定要对最终结果的产生有益。
        项目经理在规划和控制其工程项目的过程中,工作分解结构是非常有用的工具。编制完整的WBS确定了工程项目的总目标,并确定了各项单独的工作(部分)与整个项目(整体)的关系。工作分解结构便于找到控制的最佳层次。我们在较低层次上进行控制可能意味着在控制上所花的时间要比完成工作所需的时间更多,而在较高层次上进行控制则意味着有些重要情况在我们不经意时会溜走。通过WBS,我们可以找到控制的最佳层次。一般情况下,控制活动的长短应该与控制会议召开的频度相一致。
        在现代大型复杂项目中,一般要涉及大量的资源,涉及许多公司、供应商、承包人等,这些大项目涉及巨资并历时若干年,因此项目开始进行时设想的项目环境会随着项目的进展而发生很大的变化,这就要求所有的有关集团要有一个共同的信息基础,一种各有关集团或用户从项目一开始到最后完成都能用来沟通信息的工具,而一个设计恰当的工作分解结构将能够使得这些集团或用户有一个较精确的信息沟通连接器,成为一种相互交流的共同基础。

       结构图
        结构化设计方法中使用结构图来描述系统的体系结构,指出一个系统由哪些模块组成,以及模块之间的调用关系。结构图的基本成分有:模块、调用和数据。
               模块
               在结构化设计中,模块指具有一定功能并可以用模块名调用的一组程序语句,如函数、子程序等,它们是组成程序的基本单元。
               一个模块具有外部特征和内部特征。模块的外部特征包括:模块的接口(模块名、输入/输出参数、返回值等)和模块功能。模块的内部特征包括:模块的内部数据和完成其功能的程序代码。
               在结构图中,模块用矩形表示,并用名字标识该模块,名字应体现该模块的功能。
               调用
               结构图中模块之间的调用关系用从一个模块指向另一个模块的箭头来表示,其含义是前者调用了后者。
               数据
               模块间还经常用带注释的短箭头表示模块调用过程中来回传递的信息。箭头尾部带空心圆的表示传递的是数据,带实心圆的表示传递的是控制信息,如下图所示。

               模块间的数据传递
               可以在结构图上添加一些辅助符号进一步描述模块间的调用关系。如果一个模块是否调用一个从属模块决定于调用模块内部的判断条件,则该调用模块间的判断调用采用菱形符号表示;如果一个模块通过其内部循环的功能来循环调用一个或多个从属模块,则该调用称为循环调用,用弧形箭头表示。判断调用和循环调用的表示方法如下图所示。

               模块调用示例
               结构图的形态特征
               .深度。指结构图控制的层次,也就是模块的层数。
               .宽度。指一层中最大的模块个数。
               .扇出。指一个模块的直接下属模块的个数。
               .扇入。指一个模块的直接上属模块的个数。

       中标
        中标人的投标应当符合下列条件之一:
        (1)能够最大限度地满足招标文件中规定的各项综合评价标准。
        (2)能够满足招标文件的实质性要求,并且经评审的投标价格最低。但是投标价格低于成本的除外。
        评标委员会经评审,认为所有投标都不符合招标文件要求的,可以否决所有投标。依法必须进行招标的项目的所有投标被否决的,招标人应当重新招标。
        在确定中标人前,招标人不得与投标人就投标价格、投标方案等实质性内容进行谈判。评标委员会成员应当客观、公正地履行职务,遵守职业道德,对所提出的评审意见承担个人责任。评标委员会成员不得私下接触投标人,不得收受投标人的财物或其他好处。评标委员会成员和参与评标的有关工作人员不得透露对投标文件的评审和比较、中标候选人的推荐情况,以及与评标有关的其他情况。
        中标人确定后,招标人应当向中标人发出中标通知书,并同时将中标结果通知所有未中标的投标人。中标通知书对招标人和中标人具有法律效力。中标通知书发出后,招标人改变中标结果的,或者中标人放弃中标项目的,应当依法承担法律责任。招标人和中标人应当自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件订立书面合同。招标人和中标人不得再行订立背离合同实质性内容的其他协议。招标文件要求中标人提交履约保证金的,中标人应当提交。
        依法必须进行招标的项目,招标人应当自确定中标人之日起15日内,向有关行政监督部门提交招标投标情况的书面报告。
