第14题      2009年上半年 信息系统项目管理师 上午试卷 综合知识
所属知识点   项目进度管理              关键词   时标网络图

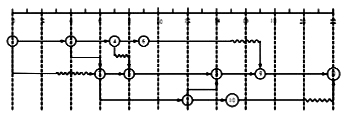

某项目的时标网络图如下(时间单位:周),在项目实施过程中,因负责实施的工程师误操作发生了质量事故,需整顿返工,造成工作4-6 拖后3周,受此影响,工程的总工期会拖延(14)周。


  A.  0

  B.  1

  C.  2

  D.  3






↓第14题
  项目进度管理 知识点 更多相关真题:    更多>>

  第35题    2015年上半年
某项目由ABCDE五个活动构成,完成各活动工作所需要的最可能时间Tm、最乐观时间To、最悲观时间Tp见下表:

各活动之间的依赖关系如下:

则该项目工期的估算结果约为..
  第36题    2017年上半年
下图是某项目的剪线图(时间单位:周),其关键路径是(36),工期是(37)周。
  第36题    2008年上半年
下图中活动“G“可以拖延(36)周而不会延长项目的最终结束日期。

题号导航      2009年上半年 信息系统项目管理师 上午试卷 综合知识   本试卷我的完整做题情况
第1题 /
第2题 /
第3题 /
第4题 /
第5题 /
第6题 /
第7题 /
第8题 /
第9题 /
第10题 /
第11题 /
第12题 /
第13题 /
第14题 /
第15题 /

第16题 /
第17题 /
第18题 /
第19题 /
第20题 /
第21题 /
第22题 /
第23题 /
第24题 /
第25题 /
第26题 /
第27题 /
第28题 /
第29题 /
第30题 /

第31题 /
第32题 /
第33题 /
第34题 /
第35题 /
第36题 /
第37题 /
第38题 /
第39题 /
第40题 /
第41题 /
第42题 /
第43题 /
第44题 /
第45题 /

第46题 /
第47题 /
第48题 /
第49题 /
第50题 /
第51题 /
第52题 /
第53题 /
第54题 /
第55题 /
第56题 /
第57题 /
第58题 /
第59题 /
第60题 /

第61题 /
第62题 /
第63题 /
第64题 /
第65题 /
第66题 /
第67题 /
第68题 /
第69题 /
第70题 /
第71题 /
第72题 /
第73题 /
第74题 /
第75题 /
