软考在线  |  计算机技术与软件专业技术资格(水平)考试   |   [请选择科目]
[ 成为 VIP会员 ]        登录  |  注册      我的  购物车
0

科目切换  联系我们

  |   [请选择科目]

VIP:有效提升20分!  真题  历年真题 (可免费开通)/  分章真题/ 机考模拟平台/  最难真题榜/  自测/  攻打黄金十二宫/  真题检索/  真题下载/  真题词库
知识   必会知识榜/  最难知识榜/  知识点查询/      文档   学习计划/  精华笔记/  试题文档     纸质图书   《百科全书》HOT!!/         /        首页/  专区/  手机版/
免费智能真题库 > 历年试卷 > 信息系统项目管理师 > 2010年上半年 信息系统项目管理师 上午试卷 综合知识
  第57题
  知识点:   挣值技术   挣值分析
  关键词:   数据   挣值        章/节:   项目成本管理的技术和工具
  错误率: 34%      难度系数:

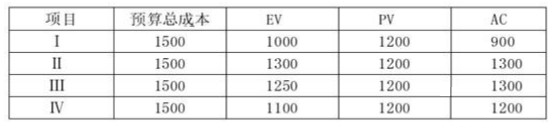

项目Ⅰ、Ⅱ、Ⅲ、Ⅳ的工期都是三年,在第二年末其挣值分析数据如下表所示,按照趋势最早完工的应是项目(57)。



  A.  Ⅰ

  B.  Ⅱ

  C.  Ⅲ

  D.  Ⅳ


 确定 并 查看答案解析     知识点讲解  我要标记      有奖找茬      上一题        下一题



  第58题    2009年下半年
   40%
项目甲、乙、丙、丁的工期都是三年,在第二年末其挣值分析数据如下表所示,按照趋势最早完工的应是一(58)。
  第39题    2013年下半年
   59%
在进行挣值管理时,如果实际进度点位于PV曲线的左侧,则该点与PV曲线的垂直距离表示实际进度比计划进度(39)。
  第73题    2023年下半年
   56%
信管网商店打算经销一种商品,其进货单价为20元,销售价为25元。如果每周进货商品本周内售不完,则每件损失5元。假定根据已往的统..
   知识点讲解
   · 挣值技术    · 挣值分析

       挣值技术
        挣值技术(EVT)是测量绩效最常用的方法,它综合测量范围、成本和进度计划,帮助项目团队评价项目绩效。挣值技术需要为每个活动、工作包或控制账目确定以下三个关键值:
        .计划值(Planned Value,PV):到既定时间点前计划完成活动或WBS组件的预算成本。
        .挣值(Earned Value,EV):在既定的时间段内,实际完成工作的预算成本。
        .实际成本(Actual Cost,AC):在既定时间段内,实际完成工作发生的总成本。
        1.偏差计算
        综合应用PV、EV和AC能够衡量在某一给定时间点是否按计划完成了工作,最常用的测量指标有:
        .成本偏差(Cost Variance,CV):CV=EV-AC。CV>0,表示项目实施处于成本节省状态;CV<0,表示项目处于成本超支状态。
        .进度偏差(Schedule Variance,SV):SV=EV-PV。SV>0,表示项目实施进度超前;SV<0,表示项目实施进度滞后。
        .成本绩效指数(Cost Performance Index,CPI):CPI=EV/AC。CPI>1,表示项目成本节省;CPI<1,表示项目成本超支。
        .进度绩效指数(Schedule Performance Index,SPI):SPI=EV/PV。SPI>1,表示项目进度超前;SPI<1,表示项目进度滞后。
        2.预测计算
        预测计算是根据预测时已知的信息和知识,对项目将来的状况作出估算和预测。用挣值作预测涉及到的参数有:
        .BAC:完工时的PV总和。
        .CPIc:累加CPI,用来预测项目完工成本。CPIc=EVc/ACc,EVc为阶段挣值总和,ACc为实际成本总和。
        .ETC:完工尚需估算,即完成剩余工作所需要的成本估算。
        .EAC:完工估算,即根据项目绩效和风险量化对项目总成本的预测。
        .TCPI:待完工成本绩效系数。当项目总预算不能调整时,完成后续阶段工作预期的成本绩效系数。计算方式如下:
        TCPI=(BAC-EV)/(BAC-AC)
        ETC预测方法:
        .基于新估算:不是用计算公式,而是独立地对完成剩余工作的成本进行估算,要考虑截至目前为止的资源绩效和生产率。
        .通过挣值数据计算,两种计算公式:
        ETC=BAC-EVc,当前的偏差是非典型的,并且项目团队预期在以后将不会发生这种类似偏差。
        ETC=(BAC-EVc)/CPIc,当前的偏差是典型的,可代表未来偏差。
        根据以上三种ETC预测方法,可以得到相应的EAC预测方法:
        .使用新估算:EAC=ACc+ETC。用于原先的估算假设有根本性缺陷,或由于条件变化,原来的估算假设不再成立时。
        .EAC=ACc+BAC-EVc,当前的偏差是非典型偏差,并且项目团队预期在以后将不会发生这种类似偏差。
        .EAC=ACc+(BAC-EVc)/CPIc,当前的偏差是典型的,可代表未来偏差。

       挣值分析
        挣值分析是一种进度和成本测量技术,可用来估计和确定变更的程度和范围。故而它又常被称为偏差分析法。挣值法通过测量和计算已完成的工作的预算费用与已完成工作的实际费用和计划工作的预算费用得到有关计划实施的进度和费用偏差,而达到判断项目预算和进度计划执行情况的目的。因而它的独特之处在于以预算和费用来衡量工程的进度。
               基本参数
               (1)计划工作量的预算费用(Budgeted Cost for work Scheduled, BCWS):指项目实施过程中某阶段计划要求完成的工作量所需的预算工时(或费用)。计算公式为:
               BCWS=计划工作量×预算定额
               BCWS主要是反映进度计划应当完成的工作量,而不是反映应消耗的工时或费用。BCWS有时也称为PV(Planned Value)。
               (2)已完成工作量的实际费用(Actual Cost for Work Performed, ACWP):项目实施过程中某阶段实际完成的工作量所消耗的工时(或费用)。ACWP主要反映项目执行的实际消耗指标,有时也简称为AC。
               (3)已完成工作量的预算成本(Budgeted Cost for Work Performed, BCWP):项目实施过程中某阶段实际完成工作量及按预算定额计算出来的工时(或费用),即挣值(Earned Value, EV)。BCWP的计算公式为:
               BCWP=已完成工作量×预算定额
               (4)剩余工作的成本(Estimate to Completion, ETC):完成项目剩余工作预计还需要花费的成本。ETC用于预测项目完工所需要花费的成本,其计算公式为:
               ETC=BCWS-BCWP=PV-EV或ETC=剩余工作的PV×AC/EV
               评价指标
               (1)进度偏差(Schedule Variance, SV):指检查日期BCWP与BCWS之间的差异。其计算公式为:
               SV=BCWP-BCWS=EV-PV
               当SV>0时,表示进度提前;当SV<0时,表示进度延误;当SV=0时,表示实际进度与计划进度一致。
               (2)费用偏差(Cost Variance, CV):检查期间BCWP与ACWP之间的差异,计算公式为:
               CV=BCWP-ACWP=EV-AC
               当CV<0时,表示执行效果不佳,即实际消耗费用超过预算值即超支;当CV>0时,表示实际消耗费用低于预算值,即有节余或效率高;当CV=0时,表示实际消耗费用等于预算值。
               (3)成本绩效指数(Cost Performance Index, CPI):预算费用与实际费用值之比(或工时值之比),即:
               CPI=BCWP/ACWP=EV/AC
               当CPI>1时,表示低于预算,即实际费用低于预算费用;当CPI<1时,表示超出预算,即实际费用高于预算费用;当CPI=1时,表示实际费用等于预算费用。
               (4)进度绩效指数(Schedul Performance Index, SPI):项目挣值与计划之比,即
               SPI=BCWP/BCWS=EV/PV
               当SPI>1时,表示进度提前,即实际进度比计划进度快;当SPI<1时,表示进度延误,即实际进度比计划进度慢;当SPI=1时,表示实际进度等于计划进度。
               评价曲线
               挣值法评价曲线如下图所示,图的横坐标表示时间,纵坐标则表示费用。图中BCWS曲线为计划工作量的预算费用曲线,表示项目投入的费用随时间的推移在不断积累,直至项目结束达到它的最大值,所以曲线呈S形状,也称为S曲线。ACWP已完成工作量的实际费用,同样是进度的时间参数,随项目推进而不断增加的,也是呈S形的曲线。利用挣值法评价曲线可进行费用进度评价,下图所示的项目,CV<0,SV<0,这表示项目执行效果不佳,即费用超支,进度延误,应采取相应的补救措施。
               项目完成成本再预测
               项目出现成本偏差,意味着原来的成本预算出现了问题,已完成工作的预算成本和实际成本不相符。这必然会对项目的总体实际成本带来影响,这时候需要重新估算项目的成本。这个重新估算的成本也称为最终估算成本(Estimate at Completion, EAC),也称为完工估算。有3种再次进行预算的方法。

               挣值评价曲线图
               第一种是认为项目日后的工作将和以前的工作效率相同,未完成的工作的实际成本和未完成工作预算的比例与已完成工作的实际成本和预算的比率相同。

               其中BAC为完成工作预算(Budget at Completion),即整个项目的所有阶段的预算的总和,也就是整个项目成本的预算值。
               第二种是假定未完成的工作的效率和已完成的工作的效率没有什么关系,对未完成的工作,依然使用原来的预算值,那么,对于最终估算成本就是已完成工作的实际成本加上未完成工作的预算成本:
               EAC=ACWP+BAC-BCWP=AC+BAC-EV
               第三种方法是重新对未完成的工作进行预算工作,这需要一定的工作量。当使用这种方法时,实际上是对计划中的成本预算的否定,认为需要进行重新的预算。
               EAC=ACWP+ETC
               这里举一个非常简单的例子。软考在线教育网在线测试项目涉及对10个函数代码的编写(假设每个函数代码的编写工作量相等),项目由2个程序员进行结对编程,计划在10天内完成,总体预算是1000元,每个函数的平均成本是100元。项目进行到了第5天,实际成本是400元,完成了3个函数代码的编写。根据这些信息,我们可以计算在第5天项目的各种指标数据如下:
               计划预算成本:BCWS=100×5=500元。
               已完成工作的实际成本:ACWP=400元。
               已完成工作的预算成本:BCWP=3×100=300元。
               偏差数据如下,
               成本偏差:CV=BCWP-ACWP=300-400=-100元。
               进度偏差:SV=BCWP-BCWS=300-500=-200元。
               成本绩效指数:CPI=BCWP/ACWP=300/400=0.75。
               从指标数据可以看出,这个项目如同许多信息系统项目一样,不但进度落后,而且成本超支。这时候,为了降低项目成本,可以采用把结对编程改为由单个程序员编写代码,降低程序员工资等措施来降低成本。对于剩下的工作的成本预算,三种方法得出的结论也各不相同:
               如果认为剩下工作的效率和已完成的工作效率相同,则
               EAC=(ACWP/BCWP)×BAC=(400/300)×1000=1333元
               如果认为剩下工作的效率和已完成的工作效率无关,则:
               EAC=ACWP+(BAC-BCWP)=400+(1000-300)=1100元
               如果重新对剩下的工作进行预算时,如果项目组使用了代码生成工具,可以极大地提高效率,减少人工成本,使得每个函数代码的成本预算有望降为70元,则新的预算为:
               EAC=ACWP+未完成工作新的成本估算值=400+7×70=890元
   题号导航      2010年上半年 信息系统项目管理师 上午试卷 综合知识   本试卷我的完整做题情况
1 /
2 /
3 /
4 /
5 /
6 /
7 /
8 /
9 /
10 /
11 /
12 /
13 /
14 /
15 /

16 /
17 /
18 /
19 /
20 /
21 /
22 /
23 /
24 /
25 /
26 /
27 /
28 /
29 /
30 /

31 /
32 /
33 /
34 /
35 /
36 /
37 /
38 /
39 /
40 /
41 /
42 /
43 /
44 /
45 /

46 /
47 /
48 /
49 /
50 /
51 /
52 /
53 /
54 /
55 /
56 /
57 /
58 /
59 /
60 /

61 /
62 /
63 /
64 /
65 /
66 /
67 /
68 /
69 /
70 /
71 /
72 /
73 /
74 /
75 /

第57题    在手机中做本题
    在线人数   共计 4196人 在线
    bb020918@s..     zhandl@263..     tanhanbiao..     coolcoolch..     zybcomein@..     bing_quan0..
    myshuangpi..     sxl5409@so..     mjpxgq@yah..     wisoon@yah..     qibingshan..     xiao.mo.ok..
    chenzmchem..     136775849@..     liangwei01..     luo4226@si..     wu_di999@s..     zhentian19..
    420675445@..     xykinkin@1..     xiaopeng_s..     liweijian1..     doni-rubbe..     kairos_lea..
    wj_1129@16..     ygzgz74309..     zhangzhime..     x99long@ya..     Dcl-2008-h..     likaigreat..
    wucq74@163..     czh1973@12..     lubinh5232..     pangliyuan..     chengying2..     touchswhj@..
    wxdef@hotm..     wgd1220@ya..     zzx9920@ya..     yanglirong..     qwert0804@..     tuchf@icca..

本网站所有产品设计(包括造型,颜色,图案,观感,文字,产品,内容),功能及其展示形式,均已受版权或产权保护。
任何公司及个人不得以任何方式复制部分或全部,违者将依法追究责任,特此声明。
本站部分内容来自互联网或由会员上传,版权归原作者所有。如有问题,请及时联系我们。



京B2-20210865 | 京ICP备2020040059号-5 |京公网安备 11010502032051号 | 营业执照 | Copyright ©2000-2025 All Rights Reserved 软考在线版权所有
