  第68题
  知识点:   三点估算与计划评审技术   三点估算
  关键词:   三点估算        章/节:   项目进度管理的技术和工具

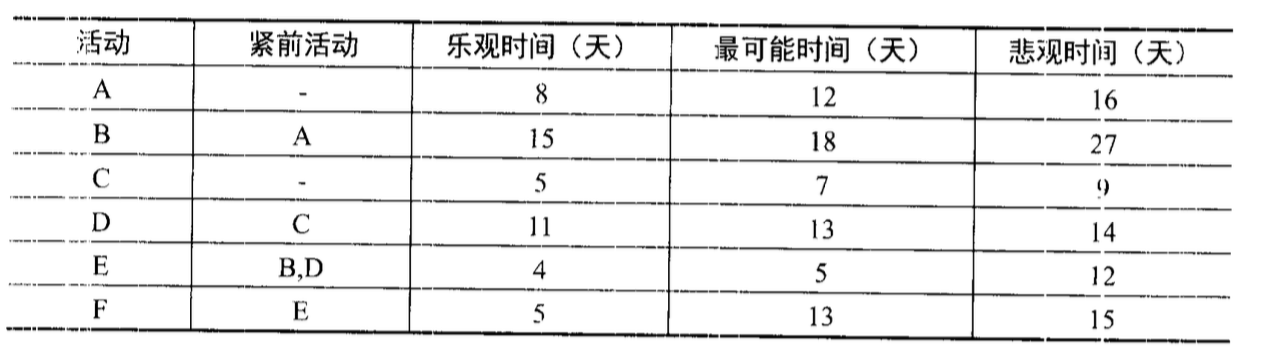

下图表示某项目各个活动关系及乐观、最可能、悲观完成时间、假设这活动的三种完成时间服从β分布,按照三点估算该项目标准差时间为3.2天。完成的概率为95%。



  A.  42.6天到55.4天

  B.  45.8天到52.2天

  C.  61.4天到74.6天

  D.  64.7天到71.3天





  第35题    2014年下半年
   47%
制定进度计划过程中,常用于评价项目进度风险的技术是()。
  第39题    2018年下半年
   28%
项目经理为某政府网站改造项目制作了如下双代号网络图(单位:天),该项目的总工期为(38)天。在项目实施的过程中,活动2-7比计..
  第36题    2014年下半年
   53%
已知网络计划中,工作M有两项紧后工作,这两项紧后工作的最早开始时间分别为第16天和第17天,工作M的最早开始时间和最迟开始时间..
   知识点讲解
   · 三点估算与计划评审技术    · 三点估算

       三点估算与计划评审技术
        三点估算与计划评审技术(PERT)的计算方法相同,但三点估算用于估算单个活动历时,是活动历时估算过程中用到的技术;而PERT是一种进度表编制技术,用于制订进度表的过程中。
        1.活动时间估算
        对活动进行最乐观、最悲观及最可能时间估算:
        To(Optimistic Time,最乐观时间)
        Tm(Most likely Time,最可能时间)
        Tp(Pessimistic Time,最悲观时间)
        假定三个估值服从β分布,由此可算出每个活动的期望历时Tei为:

        其中i表示第i项活动。
        根据β分布的方差计算方法,第i项活动的持续时间方差为:

        标准差为:

        2.总工期估算
        PERT方法中总工期期望值为各活动期望历时之和,且服从正态分布。
        总工期期望值:
        总工期方差:
        标准差:
        总工期的正态分布示意图如下图所示。

        总工期的正态分析
        正态分布图的X轴代表工期,Y轴代表工期发生的概率密度,曲线下的面积代表了累积概率分布。由正态分布图可以得到下面的信息:
        .以工期期望值Te为中心,概率分布曲线对称分布。
        .如果需要了解某一天完成项目的可能性,只要看对应的概率密度即可,特殊点的可以通过计算得到,其他点的需要查正态分布表。
        .如果需要了解某一段时间内完成项目的可能性,需要求解该段时间内累积概率密度和,即该段时间内曲线下的面积。
        .以工期期望值为中心,±1σ范围内完成的概率为68%,±2σ范围内完成的概率为95%,±3σ范围内完成的概率为99%
        例1:A活动历时的悲观估计是36天,乐观估计是6天,最可能估计是21天,那么该活动在16天到26天完成的概率有多大?在16天以前完成的概率有多大?
        A活动的期望工期为TeA=(36+4×21+6)/6=21天
        标准差为σA=(36-6)/6=5
        根据正态分布规律,A活动在16天到26天完成正好落在±1σ范围内,所以完成的概率为68%。
        16天恰好是Te-1σ,所以A活动在16天之前完成的概率为50%-68%/2=16%。
        例2:下图所示为一个项目的关键路径,图中标出了每个活动的ToiTmiTpi,计算项目在57天内完成的概率为多少。

        某项目的关键路径
        分别对每个活动计算期望工期及方差,得到下表中的数据。

        各活动的期望工期及方差
        该项目的期望工期为Te=4+11+25+12=52天
        总方差为σ2=0.444+2.778+20.25+2.26=25.72
        标准差为σ=5.072
        因为Te+1σ=52+5.072=57.072,57天落在正态分布的Te+1σ处,所以项目在57天内完成的概率为50%+68%/2=84%。

       三点估算
        通过考虑估算中的不确定性和风险,可以提高活动历时估算的准确性。这个概念源自计划评审技术(PERT)。PERT使用三种估算值来界定活动持续时间的近似区间。
               活动历时估算
               对活动进行最乐观、最悲观及最可能时间估算:
               To(Optimistic Time,最乐观时间)
               Tm(Most likely Time,最可能时间)
               Tp(Pessimistic Time,最悲观时间)
               假定三个估值服从β分布,由此可算出每个活动的期望历时Tei为:

               其中i表示第i项活动。
               根据β分布的方差计算方法,第i项活动的持续时间方差为:

               标准差为:

               总工期估算
               PERT方法中总工期期望值为各活动期望历时之和,且服从正态分布。
               总工期期望值:Te=∑Tei
               总工期方差:
               标准差:
               总工期的正态分布示意图如下图所示。

               总工期的正态分析
               正态分布图的X轴代表工期,Y轴代表工期发生的概率密度,曲线下的面积代表了累积概率分布。由正态分布图可以得到下面的信息:
               .以工期期望值Te为中心,概率分布曲线对称分布。
               .如果需要了解某一天完成项目的可能性,只要看对应的概率密度即可,特殊点的可以通过计算得到,其他点的需要查正态分布表。
               .如果需要了解某一段时间内完成项目的可能性,需要求解该段时间内累积概率密度和,即该段时间内曲线下的面积。
               .以工期期望值为中心,±1σ范围内完成的概率为68%,±2σ范围内完成的概率为95%,±3σ范围内完成的概率为99%。
               例1:A活动历时的悲观估计是36天,乐观估计是6天,最可能估计是21天,那么该活动在16~26天完成的概率有多大?在16天以前完成的概率有多大?
               A活动的期望工期为TeA=(36+4×21+6)/6=21天
               标准差为σA=(36-6)/6=5
               根据正态分布规律,A活动在16~26天完成正好落在±1σ范围内,所以完成的概率为68%。
               16天恰好是Te-1σ,所以A活动在16天之前完成的概率为50%-68%/2=16%。
               例2:下图所示为一个项目的关键路径,图中标出了每个活动的ToiTmiTpi,计算项目在57天内完成的概率为多少。

               某项目的关键路径
               分别对每个活动计算期望工期及方差,得到下表中的数据。

               各活动的期望工期及方差
               该项目的期望工期为Te=4+11+25+12=52天
               总方差为σ2=0.444+2.778+20.25+2.26=25.732
               标准差为σ=5.072
               因为Te+1σ=52+5.072=57.072,57天落在正态分布的Te+1σ处,所以项目在57天内完成的概率为50%+68%/2=84%。
