  第68题
  知识点:   成本估算   矩阵
  章/节:   项目成本管理过程


两家企业生产同种产品,为抢占市场规模,每家企业都制定了三个市场推销策略,两家企业的市场策略会影响双方的市场规模占有情况,赢得矩阵如下:

在这个矩阵中,每个单元格中的数字表示甲企业比乙企业多占的市场规模,负数则表示甲企业比乙企业少占的市场规模。则双方各应采用哪种策略()。

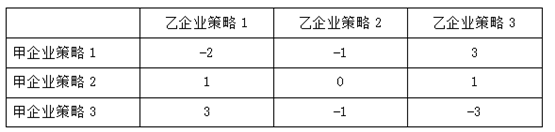

  A.  甲企业选择策略2,乙企业选择策略2

  B.  甲企业选择策略1,乙企业选择策略2

  C.  甲企业选择策略1,乙企业选择策略3

  D.  甲企业选择策略3,乙企业选择策略1


 确定 并 查看答案解析     知识点讲解  我要标记      有奖找茬      上一题        下一题



  第22题    2023年下半年
   45%
某项目成本估算区间如图所示(单位:万元),则在84万元内完成项目的可能性为()。

  第70题    2017年上半年
   34%
项目经理在运行预算方案编制时,收集到的基础数据如下:工作包的成本估算为40万元;工作包的应急储备金为4万元;管理储备金为2万..
  第21题    2023年下半年
   17%
一般的采购步骤为:①准备采购工作说明书(SOW)或工作大纲(TOR):②)准备高层级的成本估算,制定预算;③发布招标广告;④确定合格卖方..
   知识点讲解
   · 成本估算    · 矩阵

       成本估算
        估算计划活动的成本涉及估算完成每项计划活动所需的资源的近似成本。所需资源包括但不限于人工、材料、设备、服务、设施和特殊条目(如通货膨胀准备金和应急储备金)。
        成本估算一般以货币单位表示,这样可以方便地在项目内和项目间进行比较。在某些情况下,也可以使用测量单位来估算成本,如人日、人时等,以便合理地管理控制。
        在项目实施过程中,可对成本估算进行细化,反映详细细节。在整个项目生命期内,项目估算的准确性随着项目的进行而提高,如在启动阶段项目估算为粗略估算(ROM),估算范围为-50%~+100%;在项目后期,由于了解了更多的信息,估算范围能缩小到-10%~+15%。
        输入
        1.组织过程资产
        成本估算中可能用到的组织过程资产包括:
        .成本估算政策
        .成本估算模板
        .历史信息
        .项目档案
        .项目团队知识
        .教训
        2.企业环境因素
        成本估算过程需要考虑:
        .市场条件:在市场中从哪里、在何种条件和条款下能够得到何种产品、服务和结果。
        .商业数据库:可跟踪反映技能和人力资源成本,提供材料和设备的标准费用。从商业数据库中经常可以得到资源费率信息。
        3.项目范围说明书
        成本估算过程中需要考虑项目范围说明书中的如下内容:
        .制约因素、假设和要求。
        .项目范围、交付物、项目产品和服务的验收标准。
        .产品范围说明书:提供了产品和服务的描述,以及在成本估算中需要考虑的技术问题或需要关注的重要信息。
        4.工作分解结构
        5.WBS字典
        6.项目管理计划
        项目管理计划提供了执行、监控项目的总体计划,包括成本管理计划,还包括成本估算时需要考虑的其他附属计划:
        .进度管理计划
        .人员配备管理计划
        .风险登记册
        工具与技术
        1.类比估算
        成本类比估算是指利用过去类似项目的实际成本作为当前项目成本估算的基础。在对项目详细信息了解甚少时(如项目初期),常常使用这种估算方法。类比估算是一种专家判断,又称“自上而下估算法”。
        类比估算的优点为简单易行,花费少,但其精确度通常也比较差。为了使这种方法更为可靠和实用,选择以往类似项目时,不仅在形式上要与新项目类似,而且在实质上也要非常趋同。
        2.确定资源费率
        估算人员必须知道每种资源的单位费率,如单位人工费和材料费,用来估算计划活动的费用。获得费率的一种方法是收集报价(见招标过程),另一种方法是从商业数据库和卖方提供的价格清单中获取,如果不知道实际费率,应对费率本身进行估算。
        3.自下而上估算
        自下而上法也叫工料清单法。这种方法是指估算单个工作包或细节最详细的计划活动的成本,然后将这些详细成本汇总到更高层次,以便用于报告和跟踪。自下而上估算方法的费用和准确性取决于计划活动或工作包的规模或复杂程度,一般情况下,需要投入较小的活动可提高计划活动成本估算的准确性。
        4.参数估算
        参数估算是一种运用历史数据和其他变量之间的统计关系来计算计划活动资源的成本估算的技术。其准确度取决于模型的复杂性及其涉及的资源数量和成本数据。如将计划活动的数量与单位数量的历史成本相乘得到估算成本。
        5.项目管理软件
        项目管理软件,如成本估算软件、计算机工作表、模拟和统计工具,被广泛用来进行成本估算。
        6.供应商投标分析
        如果项目是通过竞价过程发包的,则要求项目团队进行额外的成本估算工作,检查每个可交付物的价格,然后得出一个支持项目最终总成本的成本值。
        7.准备金分析
        很多成本估算专家习惯在计划活动成本估算中加入准备金或应急储备。应急储备是由项目经理自由使用的估算成本,用来处理预期但不确定的事件,这些事件被称为“已知的未知事件”,是项目范围和成本基线的一部分。
        8.质量成本
        质量成本也被用来进行成本估算,质量成本的介绍见质量规划过程中的相关说明。
        输出
        1.活动成本估算
        活动成本估算是指完成计划活动所需资源的可能成本的定量估计,其表述可详可略。所有应用到活动成本估算的资源均应列入估算范围,包括但不限于人工、材料、物资,以及诸如通货膨胀或应急储备等特殊范畴。
        2.活动成本估算支持细节
        活动成本估算支持文件应提供清晰的、专业的、完整的资料,通过这些资料可以得出成本估算。支持细节应包括:
        .计划活动工作范围的描述。
        .项目成本估算的基础和依据文件。
        .所做的假设说明。
        .制约条件说明。
        .估算误差变动范围。
        3.请求的变更
        成本估算过程可能产生影响成本管理计划、活动资源要求和项目管理计划其他组成部分的变更请求。
        4.成本管理计划(更新)

       矩阵
        矩阵是很多科学与工程计算问题中研究的数学对象。在数据结构中主要讨论如何在尽可能节省存储空间的情况下,使矩阵的各种运算能高效地进行。
        在一些矩阵中,存在很多值相同的元素或者是零元素。为了节省存储空间,可以对这类矩阵进行压缩存储。压缩存储的含义是为多个值相同的元素只分配一个存储单元,对零元不分配存储单元。
               特殊矩阵
               常见的特殊矩阵有对称矩阵、三角矩阵和对角矩阵等。对于特殊矩阵,由于其非零元的分布都有一定的规律,所以可将其压缩存储在一维数组中,并建立起每个非零元在矩阵中的位置与其在一维数组中的位置之间的对应关系。
               若矩阵An×n中的元素有aij=aji(1≤ijn)的特点,则称之为对称矩阵。
               若为对称矩阵中的每一对元素分配一个存储单元,那么就可将n2个元素压缩存储到能存放nn+1)/2个元素的存储空间中。不失一般性,以行为主序存储下三角(包括对角线)中的元素。假设以一维数组Bnn+1)/2]作为n阶对称矩阵A中元素的存储空间,则Bk](0≤k<nn+1)/2)与矩阵元素aijaji)之间存在着一一对应的关系。

               对角矩阵是指矩阵中的非零元素都集中在以主对角线为中心的带状区域中,即除了主对角线上和直接在对角线上、下方若干条对角线上的元素外,其余的矩阵元素都为零。一个n阶的三对角矩阵如下图所示。

               三对角矩阵示意图
               若以行为主序将n阶三对角矩阵An×n的非零元素存储在一维数组Bk](0≤k<3n-2)中,则元素位置之间的对应关系为:
               k=3×(i-1)-1+j-i+1=2i+j-3(1≤ijn
               其他特殊矩阵可作类似的推导和计算,这里不再一一说明。
               稀疏矩阵
               在一个矩阵中,若非零元素的个数远远少于零元素的个数,且非零元素的分布没有规律,则称之为稀疏矩阵。
               对于稀疏矩阵,存储非零元素时必须同时存储其位置(即行号和列号),所以三元组(ijaij)可唯一确定矩阵中的一个元素。由此,一个稀疏矩阵可由表示非零元素的三元组及其行、列数唯一确定。
               一个6行7列的稀疏矩阵如下图所示,其三元组表为(1,2,12),(1,3,9),(3,1,-3),(3,6,14),(4,3,24),(5,2,18),(6,1,15),(6,4,-7))。

               稀疏矩阵示意图
               稀疏矩阵的三元组表构成一个线性表,其顺序存储结构称为三元组顺序表,其链式存储结构称为十字链表。
   题号导航      2024年上半年 信息系统项目管理师 上午试卷 综合知识 (第一批)   本试卷我的完整做题情况
1 /
2 /
3 /
4 /
5 /
6 /
7 /
8 /
9 /
10 /
11 /
12 /
13 /
14 /
15 /

16 /
17 /
18 /
19 /
20 /
21 /
22 /
23 /
24 /
25 /
26 /
27 /
28 /
29 /
30 /

31 /
32 /
33 /
34 /
35 /
36 /
37 /
38 /
39 /
40 /
41 /
42 /
43 /
44 /
45 /

46 /
47 /
48 /
49 /
50 /
51 /
52 /
53 /
54 /
55 /
56 /
57 /
58 /
59 /
60 /

61 /
62 /
63 /
64 /
65 /
66 /
67 /
68 /
69 /
70 /
71 /
72 /
73 /
74 /
75 /

第68题    在手机中做本题
    在线人数   共计 13593人 在线
    cclcaln@12..     lwbllp@163..     sushj@tom...     liujingang..     info@sunsu..     wenchongro..
    hahupaint@..     yanxinwei@..     wwtld@qq.c..     yuchaochao..     Joanlodge@..     hefeng0096..
    chxroma@16..     hiaod@yeah..     408718571@..     rankang_19..     kingdomtow..     lysh152@16..
    txdlcb@126..     qszcct2006..     delisi@126..     mould-mast..     dongjianta..     lhb_freehe..
    zhenjqing@..     lubinh5232..     songweizlj..     dcsy12345@..     wwtld@qq.c..     68yu@163.c..
    suchi01@si..     wu_di999@s..     sdjese@163..     hn1990313@..     lirunsheng..     sunshine-y..
    lysh152@16..     zzd-411@so..     wh_wxf@163..     hujunhu200..     chihuang@w..     yjxwds@126..

本网站所有产品设计(包括造型,颜色,图案,观感,文字,产品,内容),功能及其展示形式,均已受版权或产权保护。
任何公司及个人不得以任何方式复制部分或全部,违者将依法追究责任,特此声明。
本站部分内容来自互联网或由会员上传,版权归原作者所有。如有问题,请及时联系我们。



京B2-20210865 | 京ICP备2020040059号-5 |京公网安备 11010502032051号 | 营业执照 | Copyright ©2000-2025 All Rights Reserved 软考在线版权所有
