免费智能真题库 > 历年试卷 > 信息系统项目管理师 > 2011年上半年 信息系统项目管理师 上午试卷 综合知识
  第55题
  知识点:   制订人力资源计划   网络图
  关键词:   人力资源   网络        章/节:   项目人力资源管理过程

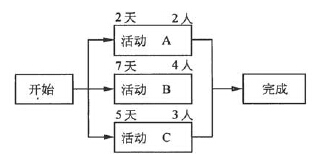

根据以下某项目的网络图,在最佳的人力资源利用情况下,限定在最短时间内完成项目,则项目的人力资源要求至少为(55)人。



  A.  9

  B.  8

  C.  7

  D.  6





  第42题    2023年上半年
   55%
()过程的主要作用是确保所分配的资源可适时、适地用于项目。
  第36题    2024年上半年
   0%
在获取资源过程中,()情况下不需要采用预分派。
  第48题    2018年上半年
   37%
项目人力资源管理中对团队进行有效的指导和管理,以保证团队可以完成项目任务,关于项目人力资源的描述,正确的是()。
   知识点讲解
   · 制订人力资源计划    · 网络图

       制订人力资源计划
        制订人力资源计划是决定项目的角色、职责、所需技能以及报告关系,并编制人员配备管理计划的过程。项目角色可以是个人,也可以是团队,可以属于组织内部,也可以属于组织外部,或者两者的结合。人员配备管理计划可包括何时、如何招募人员、人员撤离项目的安排,同时可确定培训需求、奖励计划、合规性考虑、安全问题以及人员配备管理计划对组织的影响等。
        输入
        1.活动资源需求
        进行人力资源规划,需要根据活动资源需求来确定项目所需的人力资源。对项目团队成员及其能力的初步需求应该渐进明细。活动资源需求是时间管理知识域中活动资源估算的输出。
        2.企业环境因素
        制订人力资源计划中可能用到的企业环境因素包括:
        .组织文化结构
        .现有的人力资源情况
        .人事管理政策
        .市场条件
        3.组织过程资产
        在制订人力资源计划过程中,可能对项目团队产生影响的组织过程资产包括:
        .组织的标准流程和政策,以及标准化的角色描述
        .组织机构图和职位描述模板
        .以往项目的组织结构模板
        4.项目管理计划
        项目管理计划包括对项目管理活动的描述,如质量保证、风险管理、采购管理等,它们可以帮助项目管理团队识别所有必需的角色和职责。
        工具与技术
        1.组织结构图和职位描述
        团队成员的角色与职责可以采用多种方式来记录,最常用的有三种类型:层级型、矩阵型和文本型。此外,有些项目人员的安排可在项目管理计划的子计划(如风险、质量和沟通计划)中列出。无论使用什么方法,目的都是要确保每个工作包都有明确的责任人,确保每个团队成员都清楚地理解其角色和职责。
        (1)层级型。传统的组织结构图以图形方式自上而下地显示各种职位及职位间的相互关系,即组织分解结构(OBS)。另外常用的层级图有工作分解结构(WBS)和资源分解结构(RBS)。三者的区别如下:
        .组织分解结构(OBS):按照组织内现有部门、单位和团队来分解,把项目活动和工作包列在现有的各部门下,这样,一个部门只需找到其所在的组织分界结构位置,就可了解其应承担的项目的所有职责。
        .工作分解结构(WBS):按照项目可交付成果进行分解,最后分解为工作包,有助于明确高层次的职责。
        .资源分解结构(RBS):按照资源类别对项目进行分解。例如,RBS可以反映集成项目所需的所有工程师以及所需的设备,即使它们分散在WBS和OBS的不同分支中。RBS对追踪项目成本很有用,并且可与组织的会计系统对接,它可包含人力资源以外的各种资源。
        (2)矩阵型。可以采用责任分配矩阵(RAM)显示工作包或活动与项目团队成员之间的联系。在大型项目中,可在多个层次上制订RAM。RAM能反映与每个人相关的所有活动以及与每项活动相关的所有人员。它也可以确保任何一项任务都只有一个人负责,从而避免混乱。RAM的一个例子是RACI(执行、负责、咨询和知情)图,如下图所示。虽然图中的显示比较详细,但职责分配矩阵可以用不同的详细程度来说明各项职责,其中的人员可以是个人或小组。

        RACI图
        (3)文本型。如果需要详细描述团队成员的职责,则可以采用文本型。文本型文件通常以概述的形式提供诸如职责、职权、能力和资格等方面的信息。这种文件有多种名称,如职位描述、角色-职责-职权表。该文件可作为未来项目的模板。
        (4)项目管理计划的其他部分。与管理项目有关的某些职责可以在项目管理计划的其他部分列出并解释。如在风险登记册中列出风险责任人,在沟通计划中列出沟通活动的负责人,在质量计划中指定质量保证和质量控制的负责人。
        2.人际交往
        人际交往是指在组织、行业或职业活动中与他人的正式或非正式互动。人员配备管理的有效性会受各种政治与人际因素的影响,人际交往是了解这些政治与人际因素的有效途径。人际交往活动包括写信、午餐会、非正式对话、贸易洽谈会和座谈会等。人际交往在项目初期特别有用,并可在项目期间及项目结束后有效促进项目管理职业的发展。
        3.组织理论
        组织理论阐述个人、团队和组织部门的行为方式。有效利用组织理论,可以缩减编制人力资源计划的时间、成本及人力投入,并提高人力资源规划工作的有效性。
        输出
        1.角色和职责
        在罗列项目所需的角色和职责时,需考虑下述各项内容:
        .角色:说明某人负责项目某部分工作的一个标识,如系统工程师、软件工程师和测试工程师等。
        .职权:使用项目资源、做出决策以及签字批准的权利。
        .职责:为了完成项目活动,应该履行的工作。
        .能力:为完成项目活动,项目团队成员应该具备的技能和才干。
        2.项目组织图
        项目组织结构图以图形形式表示项目团队成员及其报告关系,它可以是正式的或非正式的,详细的或高度概括的。
        3.人员配备管理计划
        人员配备管理计划描述何时以及如何满足项目对人力资源的需求。根据项目要求不同,人员配备管理计划可以是正式的或非正式的,详细的或概括的。应该在项目期间不断更新人员配备管理计划,以指导持续进行的团队人员招募和发展活动。人员配备管理计划的内容根据应用领域和项目规模而异,但都应包括:
        .人员招募。在规划项目团队成员招募工作时需要考虑一系列问题。如从组织内部招募还是外部招募;团队成员集中工作,还是可以分散办公;项目各种人员成本是多少等。
        .时间表。人员配备管理计划必须描述何时需要项目团队成员的介入,以及相关招募活动何时开始。可用资源直方图来表示在整个项目期间每周(或每月)需要项目团队工作的小时数。
        .人员遣散计划。事先确定遣散项目团队成员的方式和时间,对项目和团队成员都有好处。人员遣散计划也有助于减轻项目过程中或项目结束时可能发生的人力资源风险。
        .培训需求。如果预计到项目团队成员不具备项目所要求的能力,则要制订一个培训计划,并将其作为项目的组成部分。
        .认可和奖励。清晰的奖励标准和完善的奖惩系统有助于推广和加强那些正面的行为。为有效起见,认可和奖励必须基于在个人控制之下的活动和绩效。
        .合规性。人员配备管理计划中可包含一些策略,以遵循一些适用的政府法规、工会合同和其他人力资源政策。
        .安全性。具有人身伤害风险的项目不仅应该在风险管理计划中提及这些因素,而且应该在人员配备管理计划中包含对应的政策和措施。

       网络图
               网络计划技术
               甘特图虽然简单直观,但对于复杂的大型项目来说,很难清楚表明各项工作之间的逻辑关系,时间参数计算也不便,不能指出影响项目周期的关键所在,难以对计划在执行过程中进行明确的修改和调整。网络计划技术是指在应用网络模型的基础上,利用相关信息进行分析计算,通过对时间、费用、资源等要素的不断调整优化,并在工作过程中加强控制,以达到节省费用、缩短工期、提高工作效率,它是能有效实现项目目标的一种科学管理方法。网络计划技术的基本原理,可以归纳为以下4点。
               (1)把一个项目的全部实现过程分解成若干项工作,并按各项工作的开展顺序和相互制约关系,绘制成网络图形。
               (2)通过网络图时间参数计算,找出关键工作和关键线路。
               (3)利用最优化原理,不断改进网络计划的初始方案,寻求其最优方案。
               (4)在网络计划执行过程中,对其进行有限监督和控制,合理安排人力、物力和资源,以最少的资源消耗,获得最大的经济效果。
               网络图
               网络图是网络计划技术的基础。网络图是由箭线和节点组成,用来表示工作流程的方向、顺序的网状图形,一个网络图表示一个项目任务。网络图包含三个因素即作业、事件和路线。作业,是指一项工作或一道工序,需要消耗人力、物力和时间的具体活动过程,在网络图中作业用箭线或节点表示;事件是指某项作业的开始或结束,它不消耗任何资源和时间;路线,是指自网络始点开始,顺着箭线的方向,经过一系列连续不断的作业和事件直至网络终点的通道,一条路线上各项作业的时间之和是该路线的总长度(路长)。

               双代号网络图
               网络图有双代号网络图和单代号网络图两种。双代号网络图又称箭线式网络图,它是以箭线及其两端节点的编号表示工作,同时,节点表示工作的开始或结束以及工作之间的连接状态,如上图所示;单代号网络图又称节点式网络图,它是以节点及其编号表示工作,箭线表示工作之间的逻辑关系,如下图所示。

               单代号网络图
               网络图的绘制
               网络图中工作的表示方法如下图一和下图二所示。网络图中的节点都必须有编号,其编号严禁重复,并应使每一条箭线上箭尾节点编号小于箭头节点编号。在双代号网络图中,一项工作必须有唯一的一条箭线和相应的一对不重复出现的箭尾、箭头节点编号。因此,一项工作的名称可以用其箭尾和箭头节点编号来表示。可以允许存在虚箭线,虚箭线不代表实际工作,我们称之为虚工作。虚工作既不消耗时间,也不消耗资源。虚工作主要用来表示相邻两项工作之间的逻辑关系。但有时为了避免两项同时开始、同时进行的工作具有相同的开始节点和完成节点,也需要用虚工作加以区分。而在单代号网络图中,一项工作必须有唯一的一个节点及相应的一个代号,该工作的名称可以用其节点编号来表示。在单代号网络图中,虚拟工作只能出现在网络图的起点节点或终点节点处。

               双代号网络图工作表示法

               单代号网络图工作表示法
               工作之间先后顺序关系是项目逻辑关系的组成部分。工作关系可以被描述为紧前工作、紧后工作和平行工作。紧前工作、紧后工作及平行工作是工作之间逻辑关系的具体表现,只要能根据工作之间的关系明确其紧前或紧后关系,即可据此绘出网络图。它是正确绘制网络图的前提条件。
               (1)紧前工作。在网络图中,相对于某工作而言,紧排在该工作之前的工作称为该工作的紧前工作。在双代号网络图中,工作与其紧前工作之间可能有虚工作存在。
               (2)紧后工作。在网络图中,相对于某工作而言,紧排在该工作之后的工作称为该工作的紧后工作。在双代号网络图中,工作与其紧后工作之间也可能有虚工作存在。
               (3)平行工作。在网络图中,相对于某工作而言,可以与该工作同时进行的工作即为该工作的平行工作。
               在关于网络图的描述中还有几个相关概念:
               (1)先行工作和后续工作:先行工作指对于某工作而言,从网络图的第一个节点(起点节点)开始,顺箭头方向经过一系列箭线与节点到达该工作为止的各条通路上的所有工作。后续工作指相对于某工作而言,从该工作之后开始,顺箭头方向经过一系列箭线与节点到网络图最后一个节点(终点节点)的各条通路上的所有工作。
               (2)线路:网络图中从起点节点开始,沿箭头方向顺序通过一系列箭线与节点,最后到达终点节点的通路称为线路。线路既可依次用该线路上的节点编号来表示,也可依次用该线路上的工作名称来表示。如下图所示,该网络图中有2条线路,可表示为:①—②—③—⑤—⑥和①—②—④—⑤—⑥,也可表示为:A—B—D—F和A—C—E—F。

               双代号网络图
               网络图的绘图一般应遵循以下基本规则:
               (1)网络图必须按照已定的逻辑关系绘制。
               (2)网络图中严禁出现循环回路。
               (3)网络图中的箭线(包括虚箭线,以下同)应保持自左向右的方向,不应出现箭头指向左方的水平箭线和箭头偏向左方的斜向箭线。
               (4)网络图中严禁出现双向箭线和无箭头箭线,严禁出现没有箭尾节点的箭线和没有箭头节点的箭线。
               (5)严禁在箭线上引出箭线。
               (6)应避免出现交叉箭线,当不可避免时,可采用过桥法和指向法处理。
               (7)网络图中应只有一个起点节点和一个终点节点(任务中部分工作需要分期完成的网络计划除外)。除网络图的起点节点和终点节点外,不允许出现没有外向箭线的节点和没有内向箭线的节点。
               网络计划及参数计算
               网络计划是指在网络图上加注时间参数而编制的进度计划。网络时间参数是指网络计划及其工作、节点所具有的各种时间值。网络时间参数的计算应在各项工作的持续时间确定之后进行。
               (1)网络时间参数及含义。
               工作持续时间是指一项工作从开始到完成的时间。
               工作的最早开始时间(ES)是指在其所有紧前工作全部完成后,本工作有可能开始的最早时刻。工作的最早完成时间(EF)是指在其所有紧前工作全部完成后,本工作有可能完成的最早时刻。工作的最早完成时间等于本工作的最早开始时间与其持续时间之和。
               工作的最迟完成时间(LF)是指在不影响整个任务按期完成的前提下,本工作必须完成的最迟时刻。工作的最迟开始时间(LS)是指在不影响整个任务按期完成的前提下,本工作必须开始的最迟时刻。工作的最迟开始时间等于本工作的最迟完成时间与其持续时间之差。
               工作的总时差(TF)是指在不影响总工期的前提下,本工作可以利用的机动时间。工作的自由时差(FF)是指在不影响其紧后工作最早开始时问的前提下,本工作可以利用的机动时间。对于同一项工作而言,自由时差不会超过总时差。当工作的总时差为零时,其自由时差必然为零。
               (2)网络时间参数的计算。
               网络参数的计算应在确定各项工作的持续时间之后进行,网络计划的起点节点的最早开始时间为零。
               网络计划中各项工作的最早开始时间(ES)和最早完成时间(EF)的计算应从网络计划的起点节点开始,顺着箭线方向依次逐项计算。工作的最早开始时间等于该工作的各个紧前工作的最早完成时间的最大值,ES=max{紧前工作的EF};工作的最早完成时间等于该工作的最早开始时间加上其持续时间,EF=ES+本工作持续时间。
               网络计划中各项工作的最迟开始时间(LS)和最迟完成时间(LF)的计算应以项目规定或计算的工期为基准,从网络计划的终止节点,逆着箭线方向依次逐项计算。某工作的最迟完成时间等于该工作的各项紧后工作的最迟开始时间的最小值,LF=min{紧后工作的LS};最迟开始时间等于本项工作的最迟完成时间减本项工作的持续时间,LS=LF-工作的持续时间。
               某项工作总时差(TF)等于该工作最迟完成时间与最早完成时间之差,或该工作最迟开始时间与最早开始时间之差,TF=LF-EF或TF=LS-ES。
               某项工作自由时差(FF)的计算有两种情况,对于有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间所得之差的最小值,FF=min{ES(紧后工作)}-EF;对于无紧后工作的工作,也就是以网络计划终点节点为完成节点的工作,其自由时差等于计划工期与本工作最早完成时间之差。
