免费智能真题库 > 历年试卷 > 系统集成项目管理工程师 > 2009年下半年 系统集成项目管理工程师 上午试卷 综合知识
  第37题
  知识点:   三点估算
  关键词:   算法   项目经理        章/节:   估算活动持续时间


A公司的某项目即将开始,项目经理估计该项目10天即可完成,如果出现问题耽搁了也不会超过20天完成,最快6天即可完成。根据项目历时估计中的3点估算法,你认为该项目的历时为(37),该项目历时的估算方差为(38)。


  A.  10 天

  B.  11 天

  C.  12 天

  D.  13 天


 确定 并 查看答案解析     知识点讲解  我要标记      有奖找茬      上一题        下一题



  第47题    2018年上半年
   32%
某项目的双代号网络图如下所示,该项目的工期为( )。

  第31题    2013年上半年
   43%
某活动的工期采用三点估算法进行估算,其中最悲观估算是23天,最乐观估算是15天,最可能的估算是19天,则该活动的历时大致需要(..
  第48题    2010年下半年
   67%
围绕三点估算技术在风险评估中的应用,以下论述(48)是正确的。
   知识点讲解
   · 三点估算

       三点估算
        通过考虑估算中的不确定性和风险,可以提高活动历时估算的准确性。这个概念源自计划评审技术(PERT)。PERT使用三种估算值来界定活动持续时间的近似区间。
               活动历时估算
               对活动进行最乐观、最悲观及最可能时间估算:
               To(Optimistic Time,最乐观时间)
               Tm(Most likely Time,最可能时间)
               Tp(Pessimistic Time,最悲观时间)

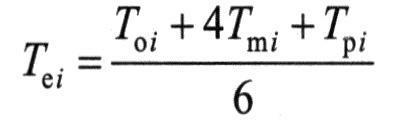

               假定三个估值服从β分布,由此可算出每个活动的期望历时Tei为:

               其中i表示第i项活动。

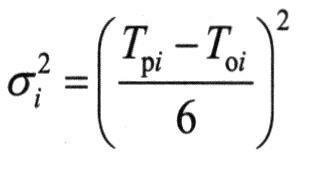

               根据β分布的方差计算方法,第i项活动的持续时间方差为:

               标准差为:

               总工期估算
               PERT方法中总工期期望值为各活动期望历时之和,且服从正态分布。
               总工期期望值:Te=∑Tei
               总工期方差:
               标准差:

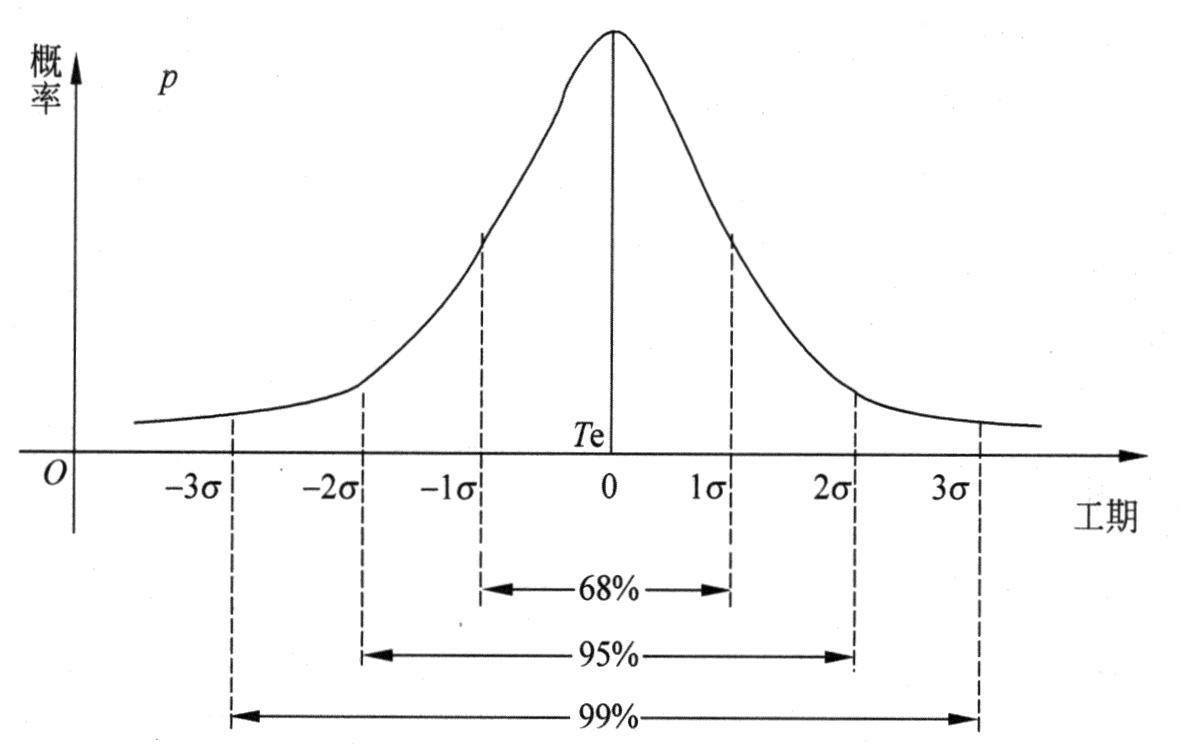

               总工期的正态分布示意图如下图所示。

               总工期的正态分析
               正态分布图的X轴代表工期,Y轴代表工期发生的概率密度,曲线下的面积代表了累积概率分布。由正态分布图可以得到下面的信息:
               .以工期期望值Te为中心,概率分布曲线对称分布。
               .如果需要了解某一天完成项目的可能性,只要看对应的概率密度即可,特殊点的可以通过计算得到,其他点的需要查正态分布表。
               .如果需要了解某一段时间内完成项目的可能性,需要求解该段时间内累积概率密度和,即该段时间内曲线下的面积。
               .以工期期望值为中心,±1σ范围内完成的概率为68%,±2σ范围内完成的概率为95%,±3σ范围内完成的概率为99%。
               例1:A活动历时的悲观估计是36天,乐观估计是6天,最可能估计是21天,那么该活动在16~26天完成的概率有多大?在16天以前完成的概率有多大?
               A活动的期望工期为TeA=(36+4×21+6)/6=21天
               标准差为σA=(36-6)/6=5
               根据正态分布规律,A活动在16~26天完成正好落在±1σ范围内,所以完成的概率为68%。
               16天恰好是Te-1σ,所以A活动在16天之前完成的概率为50%-68%/2=16%。

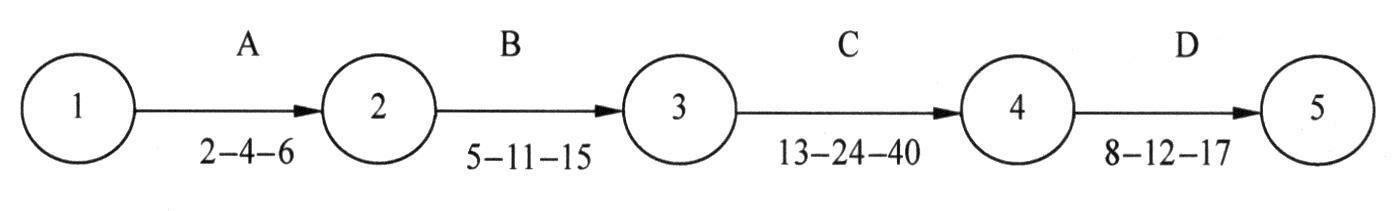

               例2:下图所示为一个项目的关键路径,图中标出了每个活动的ToiTmiTpi,计算项目在57天内完成的概率为多少。

               某项目的关键路径
               分别对每个活动计算期望工期及方差,得到下表中的数据。

               各活动的期望工期及方差
               该项目的期望工期为Te=4+11+25+12=52天
               总方差为σ2=0.444+2.778+20.25+2.26=25.732
               标准差为σ=5.072
               因为Te+1σ=52+5.072=57.072,57天落在正态分布的Te+1σ处,所以项目在57天内完成的概率为50%+68%/2=84%。
