免费智能真题库 > 历年试卷 > 系统分析师 > 2022年上半年 系统分析师 上午试卷 综合知识
  第53题
  知识点:   活动排序   作业
  关键词:   项目团队        章/节:   项目管理知识

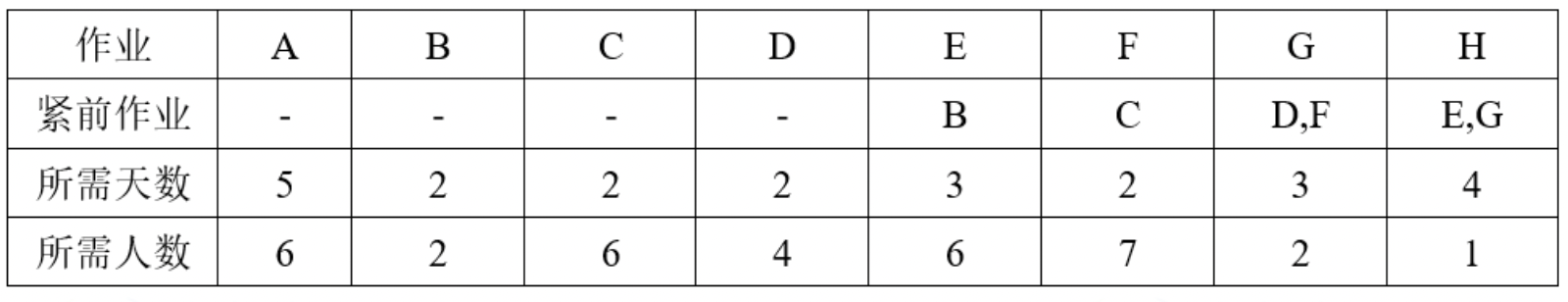

某项目有8个作业A~H,每个作业的紧前作业、所需天数和所需人数见下表。由于整个项目团队总共只有10人,各个作业都必须连续进行,中途不能停止,因此需要适当安排施工方案,使该项目能尽快在(53)内完工。在该方案中,作业A应安排在(54)内进行。



  A.  10天

  B.  11天

  C.  12天

  D.  13天


 确定 并 查看答案解析     知识点讲解  我要标记      有奖找茬      上一题        下一题



  第55题    2011年上半年
   70%
项目管理中使用的甘特(Gantt)图(55)。
  第25题    2015年上半年
   43%
PERT图是进度安排的常用图形描述方法之一,它能够(24)。在PERT图上通过(25)分析可以计算完成整个项目的最短工期。
  第24题    2015年上半年
   50%
PERT图是进度安排的常用图形描述方法之一,它能够(24)。在PERT图上通过(25)分析可以计算完成整个项目的最短工期。
   知识点讲解
   · 活动排序    · 作业

       活动排序
        在项目中,一个活动的执行可能需要依赖于另外一些活动的完成,也就是说它的执行必须在某些活动完成之后,这就是活动的先后依赖关系。一般说来,依赖关系的确定应首先分析活动之间本身存在的逻辑关系,在此逻辑关系确定的基础上再加以充分分析,以确定各活动之间的组织关系,这就是活动排序。
               前导图法
               前导图法(Precedence Diagramming Method, PDM)也称为单代号网络图法(Active on the Node, AON),即一种用方格或矩形(节点)表示活动,并用表示依赖关系的箭线将节点连接起来的一种项目网络图的绘制法。在PDM中,每项活动有唯一的活动号,每项活动都注明了预计工期。每个节点的活动有最早开始时间(ES)、最迟开始时间(LS)、最早结束时间(EF)和最迟结束时间(LF)。PDM节点的几种表示方法如下图所示。

               节点表示法
               PDM包括4种依赖关系或先后关系。
               完成对开始(FS):后一活动的开始要等到前一活动的完成。
               完成对完成(FF):后一活动的完成要等到前一活动的完成。
               开始对开始(SS):后一活动的开始要等到前一活动的开始。
               开始对完成(SF):后一活动的完成要等到前一活动的开始。
               以上4种关系的表示如下图所示。

               活动依赖关系图
               在PDM图中,完成对开始是最常用的逻辑关系类型。开始对完成关系很少用,通常仅有专门制订进度的工程师才使用。
               箭线图法
               箭线图法(Arrow Diagramming Method, ADM)也称为双代号网络图法(Active On the Arrow, AOA),是一种利用箭线表示活动,并在节点处将其连接起来,以表示其依赖关系的一种项目网络图的绘制法。在ADM中,给每个事件而不是每项活动指定一个唯一的号码。活动的开始(箭尾)事件叫做该活动的紧前事件(precede event),活动的结束(箭线)事件叫做该活动的紧随事件(successor event,紧后事件)。在ADM中,有3个基本原则:
               (1)网络图中每一事件必须有唯一的一个代号,即网络图中不会有相同的代号。
               (2)任何两项活动紧前事件和紧随事件代号至少有一个不相同,节点序号沿箭线方向越来越大。
               (3)流入(流出)同一事件的活动,均有共同的后继活动(或先行活动)。
               ADM只使用完成一开始依赖关系,因此可能要使用虚活动(dummy activity)才能正确地定义所有的逻辑关系。虚活动不消耗时间和资源,用虚箭线表示。在复杂的网络图中,为避免多个起点或终点引起的混淆,我们也可以用虚活动来解决,如下图所示。

               箭线图法
               确定依赖关系
               活动之间的先后顺序称为依赖关系,依赖关系包括工艺关系和组织关系。在时间管理中,通常使用3种依赖关系来进行活动排序,分别是强制性依赖关系、可自由处理的依赖关系和外部依赖关系。
               (1)强制性依赖关系。也称为硬逻辑关系、工艺关系。这是活动固有的依赖关系,这种关系是活动之间本身存在的、无法改变的逻辑关系。
               (2)可自由处理的依赖关系。也称为软逻辑关系、组织关系、首选逻辑关系、优先逻辑关系。这是人为组织确定的一种先后关系,例如可以是项目管理团队确定的一种关系。
               (3)外部依赖关系。这种关系涉及到项目与非项目活动之间的关系。
               逻辑关系的表达可以分为平行、顺序和搭接3种形式。
               (1)平行关系。也称为并行关系,相邻两项活动同时开始即为平行关系。例如,在下图中,活动A和B是平行关系。
               (2)顺序关系。相邻两项活动先后进行即为顺序关系。如前一活动完成后,后一活动马上开始则为紧连顺序关系。如后一活动在前一活动完成后隔一段时间才开始则为间隔顺序关系。在顺序关系中,当一项活动只有在另一项活动完成以后才能开始,并且中间不插入其他活动,则称另一项活动为该活动的紧前活动;反之,当一项活动只有在完成之后,另一项活动才能开始,并且中间不插入其他活动,则称另一活动为该活动的紧后活动。例如,在下图中,活动A和C为紧连顺序关系,A和E是间隔顺序关系,A是C的紧前活动,C是A的紧后活动。
               (3)搭接关系。两项活动只有一段时间是平行进行的则称为搭接关系。

       作业
        作业(Job)是用户提交给操作系统计算的一个独立任务。一般每个作业必须经过若干个相对独立又相互关联的顺序加工步骤才能得到结果,其中,每一个加工步骤称一个作业步(Job Step),例如,一个作业可分成编译、连接装配和运行三个作业步,往往上一个作业步的输出是下一个作业步的输入。作业由用户组织,作业步由用户指定,一个作业从提交给系统,直到运行结束获得结果,要经过提交、收容、执行和完成四个阶段。
   题号导航      2022年上半年 系统分析师 上午试卷 综合知识   本试卷我的完整做题情况
1 /
2 /
3 /
4 /
5 /
6 /
7 /
8 /
9 /
10 /
11 /
12 /
13 /
14 /
15 /

16 /
17 /
18 /
19 /
20 /
21 /
22 /
23 /
24 /
25 /
26 /
27 /
28 /
29 /
30 /

31 /
32 /
33 /
34 /
35 /
36 /
37 /
38 /
39 /
40 /
41 /
42 /
43 /
44 /
45 /

46 /
47 /
48 /
49 /
50 /
51 /
52 /
53 /
54 /
55 /
56 /
57 /
58 /
59 /
60 /

61 /
62 /
63 /
64 /
65 /
66 /
67 /
68 /
69 /
70 /
71 /
72 /
73 /
74 /
75 /

第53题    在手机中做本题
    在线人数   共计 5259人 在线
    wanghaifen..     38200328@q..     rukunlin@s..     yutianlin1..     LINCEY_205..     victor380@..
    zhongqiang..     w825-163@1..     yuxulong@e..     edjw@163.c..     zzx9920@ya..     czs101@126..
    happy.pine..     cc20060704..     wanghaifen..     hxmtrymybe..     li_jiejia@..     fxa2006@16..
    caojialan@..     yaohaibo03..     xiaxia_025..     junhua_w@s..     14jw@163.c..     agilent_fi..
    mjpxgq@yah..     jsmj666@16..     chaochao_4..     erinlcy@ya..     liweijian1..     1546929@qq..
    xjslzh3068..     sbau1982@1..     waiting_ou..     wangdan198..     sayhito200..     lmzhang102..
    hujunhu200..     nuijiashen..     wxjyhl@163..     lihairen.2..     dengyong18..     635097875@..

本网站所有产品设计(包括造型,颜色,图案,观感,文字,产品,内容),功能及其展示形式,均已受版权或产权保护。
任何公司及个人不得以任何方式复制部分或全部,违者将依法追究责任,特此声明。
本站部分内容来自互联网或由会员上传,版权归原作者所有。如有问题,请及时联系我们。



京B2-20210865 | 京ICP备2020040059号-5 |京公网安备 11010502032051号 | 营业执照 | Copyright ©2000-2025 All Rights Reserved 软考在线版权所有
