项目管理方法的核心是风险管理与(67)相结合。


  A.  目标管理

  B.  质量管理

  C.  投资管理

  D.  技术管理





  第70题    2022年下半年
   25%
小张为A公司承建的大学新校区的网络建设项目的负责人,B公司以较低价格获得该项目所有网络设备供应权,设备采购合同约定B公司设备..
  第61题    2009年下半年
   47%
项目风睑管理的工作流程是(61)。
  第63题    2021年下半年
   38%
以下关于项目风险管理的说法中,不正确的是( ) 。
   知识点讲解
   · 风险与风险管理    · 风险管理    · 项目管理

       风险与风险管理
        项目风险是一种不确定的事件或条件,一旦发生,会对项目目标产生某种正面或负面的影响。风险有其成因,同时,如果风险发生,也导致某种后果。当事件、活动或项目有损失或收益与之相联系,涉及某种或然性或不确定性和涉及某种选择时,才称为有风险。以上三条,每一个都是风险定义的必要条件,不是充分条件。具有不确定性的事件不一定是风险。
        风险管理就是要对项目风险进行认真的分析和科学的管理,这样,是能够避开不利条件、少受损失、取得预期的结果并实现项目目标的,能够争取避免风险的发生或尽量减小风险发生后的影响。但是,完全避开或消除风险,或只享受权益而不承担风险是不可能的。
               风险的定义
               Robert Charette在他关于风险分析和驾驭的书中对风险的概念给出定义,他所关心的是三个方面:
               (1)关心未来:风险是否会导致项目失败?
               (2)关心变化:在用户需求、开发技术、目标机器,以及所有其他与项目及工作和全面完成有关的实体中会发生什么样的变化?
               (3)关心选择:应采用什么方法和工具,应配备多少人力,在质量上强调到什么程度才满足要求?
               风险表达了一种概率,具有偶发性。对于项目中的风险可以简单地理解为项目中的不确定因素。从广义的角度说,不确定因素一旦确定了,既可能对当前情况产生积极的影响,也可能产生消极的影响。也就是说,风险发生后既可能给项目带来问题,也可能会项目带来机会。
               在对于风险的理解上,不要把风险简单地看作是问题。风险并不是一发生就消失了。首先,历史经常会重演,只要引发风险的因素没有消除,风险依然存在,它很可能在另外某个时候跳出来影响项目进程。例如,不充分的设计是一种常见的风险,这个风险在编码阶段转化为问题。但问题发生了并不意味着设计就充分了,如果没有采取相应的措施,设计的问题还会接二连三地冒出来。其次,对于整个项目来说,发生问题则意味着系统状态发生了变化,这种变化往往带来新的不确定因素,引发新的风险。例如,团队成员不稳定的风险也是项目中常见的,风险一旦发生,出现人员的流失,即便是补充了新的成员进来,新成员是否能够在多长时间内熟悉问题域也会成为新的风险。
               不过,对于项目而言,风险不仅仅意味着问题的隐患,风险与机会并存,高风险的项目往往有着高的收益。相反,没有任何风险的项目(如果存在的话),不会有任何利润可图。作为项目经理,要管理好项目中的风险,避免风险造成的损失,提高项目的收益率。
               风险的特点
               虽然不能说项目的失败都是由于风险造成的,但成功的项目必然是有效地进行了风险管理。任何项目都有风险,由于项目中总是有这样那样的不确定因素,所以无论项目进行到什么阶段,无论项目的进展多么顺利,随时都会出现风险,进而产生问题。
               风险具有两个基本属性,分别是随机性和相对性。随机性是指风险事件的发生及其后果都具有偶然性;相对性是指风险总是相对项目活动主体而言的,同样的风险对于不同的主体有不同的影响。人们对于风险的承受能力因活动、人和时间而不同,主要受以下3个因素的影响:
               (1)收益的大小。损失的可能性和数额越大,人们希望为弥补损失而得到的收益也越大。反过来,收益越大,人们愿意承担的风险也就越大。
               (2)投入的大小。项目活动投入得越多,人们对成功的希望也越大,愿意冒的风险也就越小。
               (3)项目活动主体的地位和拥有的资源。管理人员中级别高的与级别低的相比,能够承担较大的风险。个人或组织拥有的资源越多,其风险承受能力也越大。
               另外,项目风险还具有以下特点:
               (1)风险存在的客观性和普遍性。作为损失发生的不确定性,风险是不以人的意志为转移并超越人们主观意识的客观存在,而且在项目的全生命周期内,风险是无处不在、无时没有的。这些说明为什么虽然人类一直希望认识和控制风险,但直到现在也只能在有限的空间和时间内改变风险存在和发生的条件,降低其发生的频率,减少损失程度,而不能也不可能完全消除风险。
               (2)某一具体风险发生的偶然性和大量风险发生的必然性。任一具体风险的发生都是诸多风险因素和其他因素共同作用的结果,是一种随机现象。个别风险事故的发生是偶然、杂乱无章的,但对大量风险事故资料的观察和统计分析,发现其呈现出明显的运动规律,这就使人们有可能用概率统计方法及其他现代风险分析方法去计算风险发生的概率和损失程度,同时也导致风险管理的迅猛发展。
               (3)风险的可变性。在项目实施的过程中,各种风险在质和量上是可以变化的。随着项目的进行,有些风险得到控制并消除,有些风险会发生并得到处理,同时在项目的每一阶段都可能产生新的风险。
               (4)风险的多样性和多层次性。大型开发项目周期长、规模大、涉及范围广、风险因素数量多且种类繁杂,致使其在生命周期内面临的风险多种多样。大量风险因素之间的内在关系错综复杂、各风险因素之间与外界交叉影响又使风险显示出多层次性。
               风险的分类
               从不同的角度进行分类,就有不同的分类方法,风险的分类如下表所示。

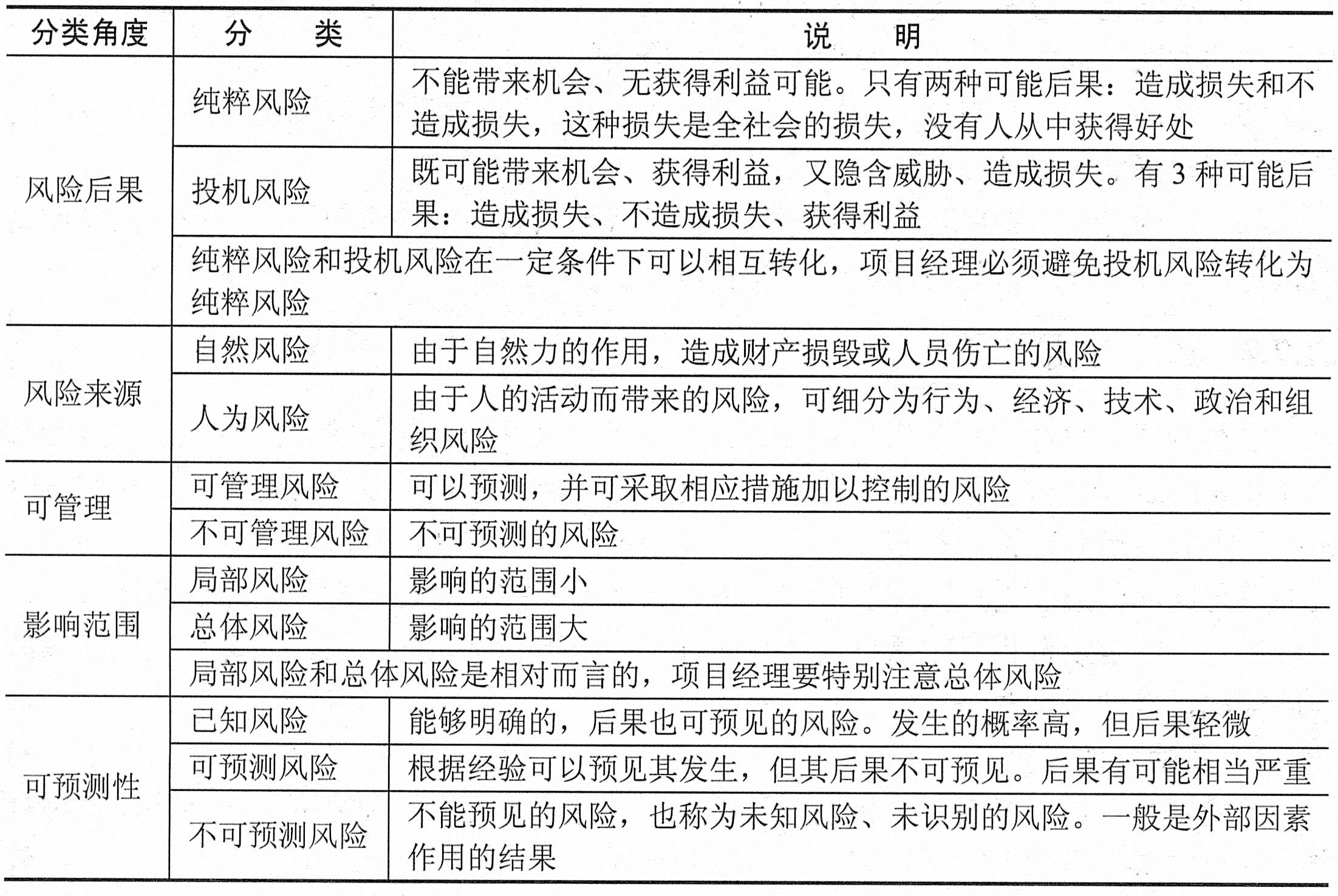

               风险的分类
               风险管理的流程
               项目需要以有限的成本,在有限的时间内达到项目目标,而风险会影响这一点。风险成本是指风险事件造成的损失或减少的收益,以及为防止发生风险事件采取预防措施而支付的费用。风险成本可以分为有形成本、无形成本,以及预防与控制风险的费用。有形成本包括直接损失和间接损失,直接损失是指财产损毁和人员伤亡的价值,间接损失是指直接损失以外的其他损失;无形成本指由于风险所具有的不确定性而使项目主体在风险事件发生之前或发生之后付出的代价,主要表现在风险损失减少了机会、风险阻碍了生产率的提高、风险造成资源分配不当。
               风险管理的目的就是最小化风险对项目目标的负面影响,抓住风险带来的机会,增加项目干系人的收益。作为项目经理,必须评估项目中的风险,制订风险应对策略,有针对性地分配资源,制订计划,保证项目顺利的进行。项目风险管理的基本过程包括下列活动:
               (1)风险管理计划编制。描述如何为项目处理和执行风险管理活动。
               (2)风险识别。识别和确定出项目究竟有哪些风险,这些项目风险究竟有哪些基本的特性,这些项目风险可能会影响项目的哪些方面。
               (3)风险定性分析。对已识别风险进行优先级排序,以便采取进一步措施,如进行风险量化分析或风险应对。
               (4)风险定量分析。定量地分析风险对项目目标的影响。它对不确定因素提供了一种量化的方法,以帮助管理人员做出尽可能恰当的决策。
               (5)风险应对计划编制。通过开发备用的方法、制定某些措施以便提高项目成功的机会,同时降低失败的威胁。
               (6)风险监控。跟踪已识别的危险,监测残余风险和识别新的风险,保证风险计划的执行,并评价这些计划对减轻风险的有效性。

       风险管理
        没有绝对安全的环境,每个环境都有一定程度的漏洞和风险。风险是指某种破坏或损失发生的可能性。潜在的风险有多种形式,并且不只同计算机有关。考虑信息安全时,必须重视的几种风险有:物理破坏;人为错误;设备故障;内、外部攻击;数据误用;数据丢失;程序错误,等等。在确定威胁的时候,不能只看到那些比较直接的容易分辨的外部威胁,来自内部的各种威胁也应该引起高度重视,很多时候来自内部的威胁由于具有极大的隐蔽性和透明性导致更加难以控制和防范。
        风险管理是指识别、评估、降低风险到可以接受的程度,并实施适当机制控制风险保持在此程度之内的过程。风险评估的目的是确定信息系统的安全保护等级以及信息系统在现有条件下的安全保障能力级别,进而确定信息系统的安全保护需求;风险管理则根据风险评估的结果从管理(包括策略与组织)、技术、运行三个层面采取相应的安全控制措施,提高信息系统的安全保障能力级别,使得信息系统的安全保障能力级别高于或者等于信息系统的安全保护等级。
               风险分析
               风险分析的方法与途径可以分为:定量分析和定性分析。定量分析是试图从数字上对安全风险进行分析评估的方法,通过定量分析可以对安全风险进行准确的分级,但实际上,定量分析所依靠的数据往往都是不可靠的,这就给分析带来了很大的困难。定性分析是被广泛采用的方法,通过列出各种威胁的清单,并对威胁的严重程度及资产的敏感程度进行分级。定性分析技术包括判断、直觉和经验,但可能由于直觉、经验的偏差而造成分析结果不准确。风险分析小组、管理者、风险分析工具、企业文化等决定了在进行风险分析时采用哪种方式或是两者的结合。风险分析的成功执行需要高级管理部门的支持和指导。管理部门需要确定风险分析的目的和范围,指定小组进行评估,并给予时间、资金的支持。风险小组应该由不同部门的人员组成,可以是管理者、程序开发人员、审计人员、系统集成人员、操作人员等。
               风险评估
               进行风险评估时需要决定要保护的资产及要保护的程度,对于每一个明确要保护的资产,都应该考虑到可能面临的威胁以及威胁可能造成的影响,同时对已存在的或已规划的安全管制措施进行鉴定。仅仅确定资产是不够的,对有形资产(设备、应用软件等)及人(有形资产的用户或操作者、管理者)进行分类也是非常重要的,同时要在两者之间建立起对应关系。有形资产可以通过资产的价值进行分类,如:机密级、内部访问级、共享级、未保密级。对于人员的分类类似于有形资产的分类。信息安全风险评估的复杂程度将取决于风险的复杂程度和受保护资产的敏感程度,所采用的评估措施应该与组织对信息资产风险的保护需求相一致。
               控制风险
               对风险进行了识别和评估后,可通过降低风险(例如安装防护措施)、避免风险、转嫁风险(例如买保险)、接受风险(基于投入/产出比考虑)等多种风险管理方式得到的结果来协助管理部门根据自身特点来制定安全策略。制定安全策略时,首先要识别当前的安全机制并评估它们的有效性。由于所面临的威胁不仅仅是病毒和攻击,对于每一种威胁类型要分别对待。在采取防护措施的时候要考虑如下一些方面:产品费用、设计/计划费用、实施费用、环境的改变、与其他防护措施的兼容性、维护需求、测试需求、修复、替换、更新费用、操作/支持费用。

       项目管理
        构建嵌入式系统是一项复杂的任务,尤其是涉及到很多人员共同长期工作的时候。为了使嵌入式项目开发获得成功,必须对系统开发项目的工作范围、花费的工作量(成本)、可能遇到的风险、进度的安排、要实现的任务、经历的里程碑以及需要的资源(人、硬/软件)等做到心中有数,而项目管理可以提供这些信息。项目管理的过程一般包括初启、计划、执行、监控、结项,项目管理的范围覆盖整个系统生命周期过程。
               管理范围
               有效的项目管理集中于4P,即人员(People)、产品(Product)、过程(Process)和项目(Project)。必须将人员组织起来以有效地完成产品构建工作;必须和客户及其他利益相关者很好地沟通,以便了解产品的范围和需求;必须选择适合于人员和产品的过程;必须估算完成工作任务的工作量和工作时间,从而制订项目计划。
               “人的因素”非常重要,在所有项目中,最关键的因素是人员,涉及项目管理人员、高级管理人员、开发人员、客户和最终用户。人员能力成熟度模型(People Capability Maturity Model,PCMM)针对人员定义了以下关键实践域:人员配备、沟通与协调、工作环境、业绩管理、培训、报酬、能力素质分析与开发、个人事业发展、工作组发展以及团队精神或企业文化培育等。PCMM成熟度达到较高水平的组织,更有可能实现有效的项目管理事件。
               在制订项目计划之前,首先确定产品的目标和范围,考虑可选的解决方案,识别技术和管理上的限制。如果没有这些信息,就无法进行合理(精确)的成本估算,也无法进行有效的风险评估和适当的项目任务划分,更无法制定可管理的项目进度计划来给出意义明确的项目进展标志。确定产品的目标只是识别出产品的总体目标,而不用考虑如何实现这些目标。确定产品的范围是识别出产品的主要数据、功能和行为特性,并且应该用量化的方式界定这些特性。然后开始考虑备选解决方案,不讨论细节,使管理者与参与开发的人员根据特定的约束条件选择相对最佳的方案,约束条件有产品的交付期限、预算限制、可用人员、技术接口以及其他各种因素。
               开发过程提供了一个框架,一小部分框架活动适用于所有的项目,多种不同的任务集合使得框架活动适合于不同项目的特性和项目团队的需求。普适性活动(如质量管理、配置管理、测量等)覆盖了过程模型,独立于任何一个框架活动,且贯穿于整个过程之中。
               为了成功地管理项目,需要有计划、可控制,这样才能管理复杂的系统开发;需要了解可能会出现的各类问题以便加以避免。可以采用的方法有:
               (1)在正确的基础上开始工作。
               (2)保持动力。
               (3)跟踪进度。
               (4)做出正确的决策。
               (5)进行事后分析。
               成本估算
               系统开发成本估算主要指系统开发过程中所花费的工作量及相应的代价。为了使开发项目能够在规定的时间内完成,而且不超过预算,成本预算和管理控制是关键。项目开发成本的估算主要靠分解和类推的手段进行。分解技术是将项目分解成一系列较小的、容易理解的问题进行估算。常用的分解技术有:基于问题的估算、基于代码行(LOC)估算、基于功能点(FP)的估算、基于过程的估算、基于用例的估算。选择或结合使用分解技术,进行成本估算。基本的成本估算方法有如下几种。
               (1)自顶向下估算方法。估算人员参照以前完成的项目所耗费的总成本(或总工作量)来推算将要开发的系统的总成本(或总工作量),然后把它们按阶段、步骤和工作单元进行分配。
               自顶向下估算方法的主要优点是对系统级工作的重视,所以估算中不会遗漏集成、配置管理等系统级事务的成本估算,且估算工作量小、速度快。其缺点是不清楚低级别上的技术性困难,而这些困难将会使成本上升。
               (2)自底向上估算方法。自底向上估算方法是将待开发的系统细分,分别估算每一个子任务所需要的开发工作量,然后将它们加起来,得到系统的总开发量。这种方法的优点是对每一部分的估算工作交给负责该部分工作的人来做,所以估算较为准确。其缺点是缺少对各项子任务之间相互联系所需要工作量和与开发有关的系统级工作量的估算,因此预算往往偏低。
               (3)差别估算方法。差别估算方法是将开发项目与一个或多个已完成的类似项目进行比较,找出与某个相类似项目的若干不同之处,并估算每个不同之处对成本的影响,导出开发项目的总成本。该方法的优点是可以提高估算的准确度,缺点是不容易明确“差别”的界限。
               除以上方法外,还有许多方法,大致可分为三类:专家估算法、类推估算法和算式估算法。
               (1)专家估算法。该方法依靠一个或多个专家对要求的项目做出估算,其精确性取决于专家对估算项目的定性参数的了解和他们的经验。
               (2)类推估算法。在自顶向下的方法中,它是将估算项目的总体参数与类似项目进行直接比较得到结果;在自底向上方法中,类推是在两个具有相似条件的工作单元之间进行。
               (3)算式估算法。专家估算法和类推估算法的缺点在于它们依靠带有一定盲目性和主观性的猜测对项目进行估算。算式估算法则是企图避免主观因素的影响,用于估算的方法有两种基本类型:由理论导出和由经验导出。
               典型的成本估算模型主要有动态多变量普特南(Putnam)模型和层次结构的结构性成本模型(Constructive Cost Model,COCOMO)的升级模型COCOMOII等。普特南模型基于软件方程,它假设在软件开发的整个生命周期中有特定的工作量分布。COCOMOII模型层次结构中有三种不同的估算选择:对象点、功能点和源代码行。
               风险分析
               新的系统建立时,总是存在某些不确定性。例如,用户要求是否能确切地被理解?在项目最后结束之前要求实现的功能能否建立?是否存在目前仍未发现的技术难题?在项目出现严重延期时是否会发生一些变更?等等。风险是潜在的,需要识别、评估发生的概率、估算其影响、并制定实际发生时的应急计划。
               风险分析在项目管理中具有决定性作用。当在软件工程的环境中考虑风险时,主要关注以下三个方面。一是关心未来。风险是否会导致项目失败;二是关心变化。用户需求、开发技术、目标机器以及所有其他与项目有关的实体会发生什么变化;三是必须解决需要做出选择的问题,即应当采用什么方法和工具,应当配备多少人力,在质量上强调到什么程度才满足要求等。
               风险分析实际上是贯穿软件工程中的一系列风险管理步骤,其中包括风险识别、风险估计、风险管理策略、风险解决和风险监控。
               进度管理
               进度安排包括把一个项目所有的工作分解为若干个独立的活动,并描述这些活动之间的依赖关系,估算完成这些活动所需的工作量,分配人力和其他资源,制定进度时序。进度的合理安排是如期完成软件项目的重要保证,也是合理分配资源的重要依据,因此进度安排是管理工作的一个重要组成部分。有两种安排软件开发项目进度的方式:
               (1)系统最终交付日期已经确定,系统开发部门必须在规定期限内完成;
               (2)系统最终交付日期只确定了大致的年限,最后交付日期由软件开发部门确定。
               进度安排的常用图形描述方法有Gantt图(甘特图)和PERT(Program Evaluation&Review Technique,项目计划评审技术)图。
               (1)Gantt图。Gantt图中横坐标表示时间(如时、天、周、月、年等),纵坐标表示任务,图中的水平线段表示一个任务的进度安排,线段的起点和终点对应在横坐标上的时间分别表示该任务的开始时间和结束时间,线段的长度表示完成该任务所持续的时间。当日历中同一时段中存在多个水平条时,表示任务之间的并发。下图所示的Gantt图描述了三个任务的进度安排。该图表示:任务1首先开始,完成它需要12周时间;任务2在2周后开始,完成它需要18周;任务3在12周后开始,完成它需要10周。

               Gantt图实例
               Gantt图能清晰地描述每个任务从何时开始,到何时结束,任务的进展情况以及各个任务之间的并行性;但是它不能清晰地反映出各任务之间的依赖关系,难以确定整个项目的关键所在,也不能反映计划中有潜力的部分。
               (2)PERT图。PERT图是一个有向图,其基本符号如下图所示。

               PERT图的基本符号
               PERT图中的有向弧表示任务,可以标上完成该任务所需的时间,图中的结点表示流入结点的任务已结束,并开始流出结点的任务,这里把结点称为事件。只有当流入该结点的所有任务都结束时,结点所表示的事件才出现,流出结点的任务才可以开始。事件本身不消耗时间和资源,它仅表示某个时间点。每个事件有一个事件号及出现该事件的最早时刻和最迟时刻。最早时刻表示在此时刻之前从该事件出发的任务不可能开始;最迟时刻表示从该事件出发的任务必须在此时刻之前开始,否则整个工程就不能如期完成。每个任务还可以有一个松弛时间(slack time),表示在不影响整个工期的前提下,完成该任务有多少机动时间。为了表示任务间的关系,图中还可以加入一些空任务(用虚线有向弧表示),完成空任务的时间为0。
               PERT图的一个实例如下图所示,该图所表示的工程可分为12个任务,事件号1表示工程开始,事件号11表示工程结束(完成所有任务需要23个时间单位)。松弛时间为0的任务构成了完成整个工程的关键任务,其事件流为1→2→3→4→6→8→10→11,也就是说,这些任务不能拖延,否则整个工程就不能在23个时间单位内完成。

               PERT图示例
               PERT图不仅给出了每个任务的开始时间、结束时间和完成该任务所需的时间,还给出了任务之间的关系,即哪些任务完成后才能开始另外一些任务,还可以找出如期完成整个工程的关键任务。任务的松弛时间则反映了完成任务时可以推迟其开始时间或延长其所需完成的时间。PERT图不能反映任务之间的并行关系。
   题号导航      2010年上半年 网络规划设计师 上午试卷 综合知识   本试卷我的完整做题情况
1 /
2 /
3 /
4 /
5 /
6 /
7 /
8 /
9 /
10 /
11 /
12 /
13 /
14 /
15 /

16 /
17 /
18 /
19 /
20 /
21 /
22 /
23 /
24 /
25 /
26 /
27 /
28 /
29 /
30 /

31 /
32 /
33 /
34 /
35 /
36 /
37 /
38 /
39 /
40 /
41 /
42 /
43 /
44 /
45 /

46 /
47 /
48 /
49 /
50 /
51 /
52 /
53 /
54 /
55 /
56 /
57 /
58 /
59 /
60 /

61 /
62 /
63 /
64 /
65 /
66 /
67 /
68 /
69 /
70 /
71 /
72 /
73 /
74 /
75 /

第67题    在手机中做本题
