免费智能真题库 > 历年试卷 > 软件设计师 > 2017年上半年 软件设计师 上午试卷 综合知识
  第54题
  知识点:   E-R模型   数据库   DES   GROUP BY   ROM   排列   项目管理   项目管理系统
  关键词:   E-R   供应商   数据库   项目管理系统   管理系统   数据   项目管理        章/节:   计算机软件知识

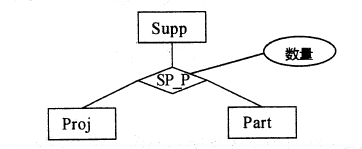

在某企业的工程项目管理系统的数据库中供应商关系Supp、项目关系Proj和零件关系Part的E-R模型和关系模式如下:



Supp(供应商号,供应商名,地址,电话)
Proj(项目号,项目名,负责人,电话)
Part(零件号,零件名)
其中,每个供应商可以为多个项目供应多种零件,每个项目可由多个供应商供应多种零件。SP_P需要生成一个独立的关系模式,其联系类型为(54)
给定关系模式SP_P(供应商号,项目号,零件号,数量)查询至少供应了3个项目(包含3项)的供应商,输出其供应商号和供应零件数量的总和,并按供应商号降序排列
SELECT 供应商号,SUM(数量) FROM (55)
GROUP BY 供应商号
(56)
ORDER BY 供应商号DESC;


  A.  *:*:*

  B.  1:*:*

  C.  1:1:*

  D.  1:1:1





  第27题    2015年上半年
   23%
嵌入式系统初始化过程主要有3个环节,按照自底向上、从硬件到软件的次序依次为(27)。系统级初始化主要任务是(28)。
  第51题    2011年上半年
   17%
某医院数据库的部分关系模式为:科室(科室号,科室名,负责人,电话)、病患 (病历号,姓名,住址,联系电话)和职工(职工号,职..
  第53题    2009年下半年
   17%
软硬件故障常造成数据库中的数据破坏。数据库恢复就是(53)。

  第49题    2012年上半年
   28%
E-R模型向关系模型转换时,三个实体之间多对多的联系m:n:p应该转换为一个独立的关系模式,且该关系模式的关键字由(49)组成。
  第37题    2010年下半年
   28%
开-闭原则(Open-Closed Principle,OCP)是面向对象的可复用设计的基石。开-闭原则是指一个软件实体应当对(37)开放,对(38)关闭..
  第51题    2022年下半年
   55%
E-R模型向关系模型转换时,两个实体E1和E2之间的多对多联系R应该转换为一个独立的关系模式,且该关系模式的关键字由()组成。
   知识点讲解
   · E-R模型    · 数据库    · DES    · GROUP BY    · ROM    · 排列    · 项目管理    · 项目管理系统

       E-R模型
        实体-联系模型简称E-R模型,所采用的3个主要概念是实体、联系和属性。E-R模型是软件工程设计中的一个重要方法,因为它接近于人的思维方式,容易理解并且与计算机无关,所以用户容易接受。一般遇到实际问题,应先设计一个E-R模型,然后再把它转换成计算机能接受的数据模型。
               实体
               实体是现实世界中可以区别于其他对象的"事件"或"物体"。每个实体由一组特性(属性)来表示,其中的某一部分属性可以唯一表示实体。实体集是具有相同属性的实体集合。
               联系
               实体集之间的对应关系称为联系。实体的联系分为实体内部的联系和实体与实体之间的联系。实体集内部的联系反映数据在同一记录内部各字段间的联系。而实体集之间的联系类型有一对一联系、一对多联系和多对多联系。
               (1)一对一联系。如果对于实体集A中的每一个实体,实体集B中至多有一个实体与之联系;反之亦然,则称实体集A与实体集B具有一对一联系。记为1∶1。
               (2)一对多联系。如果对于实体集A中的每一个实体,实体集B中有n个实体(n≥0)与之联系;反之,对于实体集B中的每一个实体,实体集A中至多只有一个实体与之联系,则称实体集A与实体集B有一对多联系。记为1∶n
               (3)多对多联系。如果对于实体集A中的每一个实体,实体集B中有n个实体(n≥0)与之联系;反之,对于实体集B中的每一个实体,实体集A中也有m个实体(m≥0)与之联系,则称实体集A与实体集B具有多对多联系。记为mn
               多个实体集间的联系类型有多个实体集间的一对一联系、多个实体集间的一对多联系和多个实体集间的多对多联系。
               同一个实体集内部的各实体之间也存在1∶1、1∶nmn的联系。
               属性
               属性是实体某方面的特性。在同一实体集中,每个实体的属性及其域是相同的,但可能取不同的值。E-R模型中的属性有以下分类。
               (1)简单属性和复合属性。简单属性是原子的、不可再分的,复合属性可以细分为更小的部分(即划分为别的属性)。
               (2)单值属性和多值属性。若定义的属性对于一个特定的实体只有一个值,这样的属性叫做单值属性;若定义的属性对应一组值,则称为多值属性。
               (3)NULL属性。当实体在某个属性上没有值或属性值未知时,使用NULL值,表示无意义或不知道。
               (4)派生属性。可以从其他属性得来。
               E-R方法
               概念模型中最常用的方法是实体-模型方法,简称E-R方法。该方法直接从现实世界中抽象出实体和实体间的联系,然后用非常直观的E-R图来表示数据模型。在E-R图中有下表所示的几个主要构件。

               E-R图中的主要构件
               扩充的E-R模型
               扩充的E-R模型包括弱实体、特殊化、概括、聚集等概念。

       数据库
        数据库(DataBase,DB)是指长期存储在计算机内的、有组织的、可共享的数据集合。数据库中的数据按一定的数据模型组织、描述和存储,具有较小的冗余度、较高的数据独立性和易扩展性,并可为各种用户共享。
        系统使用的所有数据存储在一个或几个数据库中。

       DES
        DES(Data Encryption Standard)是数据加密标准的简称,由IBM公司研制。DES是一个分组加密算法,能够支持64比特的明文块加密,其密钥长度为56比特。DES是世界上应用最广泛的密码算法。但是,随着计算机系统运算速度的增加和网络计算的进行,在有限的时间内进行大量的运算将变得更可行。1997年,RSA实验室发出了破解DES密文的挑战。由Roche Verse牵头的一个工程小组动用了70 000多台通过互联网连接起来的计算机,使用暴力攻击程序,大约花费96天的时间找到了正确的DES密钥。1998年7月,电子前沿基金会(EFF)花费了250 000美元制造的一台机器在不到3天的时间里攻破了DES。因此,DES56比特的密钥长度已不足以保证密码系统的安全。NIST于1999年10月25日采用三重DES(Triple Data Encryption Algorithm,TDEA)作为过渡期间的国家标准,以增强DES的安全性,并开始征集AES(Advanced Encryption Standard)算法。其中,TDEA算法的工作机制是使用DES对明文进行“加密→解密→加密”操作,即对DES加密后的密文进行解密再加密,而解密则相反。设EK()和DK()代表DES算法的加密和解密过程,K代表DES算法使用的密钥,I代表明文输入,O代表密文输出,则TDEA的加密操作过程如下:

        TDEA的解密操作过程如下:


       GROUP BY
        GROUP BY指定用来放置输出行的组。如果SELECT子句“目标列表达式”中包含聚合函数,则GROUP BY将计算每组的汇总值。指定GROUP BY时,选择列表中任意非聚合表达式内的所有列都应包含在GROUP BY列表中,或者GROUP BY表达式必须与选择列表表达式完全匹配。
        如果没有GROUP BY子句,则SQL列函数应用程序返回一行数据。当使用GROUP BY时,会对每个组运用函数,所以所返回的行数与分组数相同。
        当使用GROUP BY子句时,SQL将选出的行按照是否符合表达式的值或者是否符合某一列或多列的值进行分组。接下来,SQL处理每一组,从而为每组生成一行结果。在GROUP BY子句中,可以指定一列或多列或者表达式来对行进行分组。在SELECT语句中指定的项具有由行组成的每一组的属性,而不具备表中或视图中单个行的属性。
        例如,EMPLOYEE表有几组行,每一组中的这些行描述了某个特定部门的成员。为了查出每个部门中人员的平均薪水,可以写这样的SQL语句:

        生成的结果被分成了几行,每行表示一个部门。
        如果在GROUP BY子句中指定的列为空值,则会生成只有一行的结果,行中数据为空值。也可以将行按照多列或按照表达式进行分组。例如,使用CORPDATA.EMPLOYEE表编写一条查找每个部门男性员工和女性员工平均薪水的SELECT语句。为了实现这一点,可以这样做:


       ROM
        只读存储器(Read-Only Memory,ROM)。ROM的重要特性是其存储信息的非易失性,存放在ROM中的信息不会因去掉供电电源而丢失,再次上电时,存储信息依然存在。其结构较简单,读出较方便,因而常用于存储各种固定程序和数据。
               PROM
               可编程只读存储器(Programmable ROM,PROM)的内部有行列式的熔丝,是需要利用电流将其烧断,写入所需的资料,但仅能写录一次(又称作OTPROM,One Time Programmable Read Only Memory)。PROM在出厂时,存储的内容全为1,用户可以根据需要将其中的某些单元写入数据0(部分的PROM在出厂时数据全为0,则用户可以将其中的部分单元写入1),以实现对其“编程”的目的。PROM的典型产品是“双极性熔丝结构”,如果想改写某些单元,则可以给这些单元通以足够大的电流,并维持一定的时间,原先的熔丝即可熔断,这样就达到了改写某些位的效果。另外一类经典的PROM为使用“肖特基二极管”的PROM,出厂时,其中的二极管处于反向截止状态,还是用大电流的方法将反相电压加在“肖特基二极管”上,造成其永久性击穿即可。
               EPROM
               可抹除可编程只读存储器(Erasable Programmable Read Only Memory,EPROM)是目前使用最广泛的ROM。其利用高电压电流将资料编程写入,抹除时将线路曝光于紫外线下,则资料可被清空。之后又可以用电的方法对其重新编程,重复使用。通常在封装外壳上会预留一个石英透明窗以方便曝光。
               利用物理方法(紫外线)可擦除的RROM通常称为EPROM;用电的方法可擦除的PROM称为EEPROM(E2PROM)。
               EEPROM
               电子式可抹除可编程只读存储器(Electrically Erasable Programmable Read Only Memory,EEPROM)之运作原理类似EPROM,但是抹除的方式是使用高电场来完成。
               EPROM需用紫外光擦除,使用不方便也不稳定。20世纪80年代制出的EEPROM,克服了EPROM的不足,但集成度不高,价格较贵。

       排列
        设S为具有n个不同元素的n元集,从S中选取r个元素且考虑其顺序称为S的一个r排列,不同排列的总数记为,有时也用P(nr)表示。如果r=n,则称这个排列为S的全排列。从排列的定义可知,如果两个排列相同,不仅这两个排列的元素必须完全相同,而且排列的顺序也必须完全相同。

        例子1:用0~9这十个数字,可以组成多少个没有重复数字的三位数?
        解法1:由于百位数上的数字不能为0,因此可先考虑排百位上的数字,再排十位和个位上的数字。百位数上的数字只能从除0以外的1~9数字中任选一个,有种;十位和个位上的数字,可以从余下的9个数字中任选两个,有种。根据乘法原理,所求的三位数的个数是
        解法2:可先考虑从0~9这十个数字中任取三个数字的排列数(),再减去其中以0开头的排列数()。因此,所求的三位数的个数是
        解法3:符合条件的三位数可以分为三类:每一位数字都不是0的三位数有个;个位数是0的三位数有个;十位数是0的三位数有个。根据加法原理,符合条件的三位数个数是

       项目管理
        构建嵌入式系统是一项复杂的任务,尤其是涉及到很多人员共同长期工作的时候。为了使嵌入式项目开发获得成功,必须对系统开发项目的工作范围、花费的工作量(成本)、可能遇到的风险、进度的安排、要实现的任务、经历的里程碑以及需要的资源(人、硬/软件)等做到心中有数,而项目管理可以提供这些信息。项目管理的过程一般包括初启、计划、执行、监控、结项,项目管理的范围覆盖整个系统生命周期过程。
               管理范围
               有效的项目管理集中于4P,即人员(People)、产品(Product)、过程(Process)和项目(Project)。必须将人员组织起来以有效地完成产品构建工作;必须和客户及其他利益相关者很好地沟通,以便了解产品的范围和需求;必须选择适合于人员和产品的过程;必须估算完成工作任务的工作量和工作时间,从而制订项目计划。
               “人的因素”非常重要,在所有项目中,最关键的因素是人员,涉及项目管理人员、高级管理人员、开发人员、客户和最终用户。人员能力成熟度模型(People Capability Maturity Model,PCMM)针对人员定义了以下关键实践域:人员配备、沟通与协调、工作环境、业绩管理、培训、报酬、能力素质分析与开发、个人事业发展、工作组发展以及团队精神或企业文化培育等。PCMM成熟度达到较高水平的组织,更有可能实现有效的项目管理事件。
               在制订项目计划之前,首先确定产品的目标和范围,考虑可选的解决方案,识别技术和管理上的限制。如果没有这些信息,就无法进行合理(精确)的成本估算,也无法进行有效的风险评估和适当的项目任务划分,更无法制定可管理的项目进度计划来给出意义明确的项目进展标志。确定产品的目标只是识别出产品的总体目标,而不用考虑如何实现这些目标。确定产品的范围是识别出产品的主要数据、功能和行为特性,并且应该用量化的方式界定这些特性。然后开始考虑备选解决方案,不讨论细节,使管理者与参与开发的人员根据特定的约束条件选择相对最佳的方案,约束条件有产品的交付期限、预算限制、可用人员、技术接口以及其他各种因素。
               开发过程提供了一个框架,一小部分框架活动适用于所有的项目,多种不同的任务集合使得框架活动适合于不同项目的特性和项目团队的需求。普适性活动(如质量管理、配置管理、测量等)覆盖了过程模型,独立于任何一个框架活动,且贯穿于整个过程之中。
               为了成功地管理项目,需要有计划、可控制,这样才能管理复杂的系统开发;需要了解可能会出现的各类问题以便加以避免。可以采用的方法有:
               (1)在正确的基础上开始工作。
               (2)保持动力。
               (3)跟踪进度。
               (4)做出正确的决策。
               (5)进行事后分析。
               成本估算
               系统开发成本估算主要指系统开发过程中所花费的工作量及相应的代价。为了使开发项目能够在规定的时间内完成,而且不超过预算,成本预算和管理控制是关键。项目开发成本的估算主要靠分解和类推的手段进行。分解技术是将项目分解成一系列较小的、容易理解的问题进行估算。常用的分解技术有:基于问题的估算、基于代码行(LOC)估算、基于功能点(FP)的估算、基于过程的估算、基于用例的估算。选择或结合使用分解技术,进行成本估算。基本的成本估算方法有如下几种。
               (1)自顶向下估算方法。估算人员参照以前完成的项目所耗费的总成本(或总工作量)来推算将要开发的系统的总成本(或总工作量),然后把它们按阶段、步骤和工作单元进行分配。
               自顶向下估算方法的主要优点是对系统级工作的重视,所以估算中不会遗漏集成、配置管理等系统级事务的成本估算,且估算工作量小、速度快。其缺点是不清楚低级别上的技术性困难,而这些困难将会使成本上升。
               (2)自底向上估算方法。自底向上估算方法是将待开发的系统细分,分别估算每一个子任务所需要的开发工作量,然后将它们加起来,得到系统的总开发量。这种方法的优点是对每一部分的估算工作交给负责该部分工作的人来做,所以估算较为准确。其缺点是缺少对各项子任务之间相互联系所需要工作量和与开发有关的系统级工作量的估算,因此预算往往偏低。
               (3)差别估算方法。差别估算方法是将开发项目与一个或多个已完成的类似项目进行比较,找出与某个相类似项目的若干不同之处,并估算每个不同之处对成本的影响,导出开发项目的总成本。该方法的优点是可以提高估算的准确度,缺点是不容易明确“差别”的界限。
               除以上方法外,还有许多方法,大致可分为三类:专家估算法、类推估算法和算式估算法。
               (1)专家估算法。该方法依靠一个或多个专家对要求的项目做出估算,其精确性取决于专家对估算项目的定性参数的了解和他们的经验。
               (2)类推估算法。在自顶向下的方法中,它是将估算项目的总体参数与类似项目进行直接比较得到结果;在自底向上方法中,类推是在两个具有相似条件的工作单元之间进行。
               (3)算式估算法。专家估算法和类推估算法的缺点在于它们依靠带有一定盲目性和主观性的猜测对项目进行估算。算式估算法则是企图避免主观因素的影响,用于估算的方法有两种基本类型:由理论导出和由经验导出。
               典型的成本估算模型主要有动态多变量普特南(Putnam)模型和层次结构的结构性成本模型(Constructive Cost Model,COCOMO)的升级模型COCOMOII等。普特南模型基于软件方程,它假设在软件开发的整个生命周期中有特定的工作量分布。COCOMOII模型层次结构中有三种不同的估算选择:对象点、功能点和源代码行。
               风险分析
               新的系统建立时,总是存在某些不确定性。例如,用户要求是否能确切地被理解?在项目最后结束之前要求实现的功能能否建立?是否存在目前仍未发现的技术难题?在项目出现严重延期时是否会发生一些变更?等等。风险是潜在的,需要识别、评估发生的概率、估算其影响、并制定实际发生时的应急计划。
               风险分析在项目管理中具有决定性作用。当在软件工程的环境中考虑风险时,主要关注以下三个方面。一是关心未来。风险是否会导致项目失败;二是关心变化。用户需求、开发技术、目标机器以及所有其他与项目有关的实体会发生什么变化;三是必须解决需要做出选择的问题,即应当采用什么方法和工具,应当配备多少人力,在质量上强调到什么程度才满足要求等。
               风险分析实际上是贯穿软件工程中的一系列风险管理步骤,其中包括风险识别、风险估计、风险管理策略、风险解决和风险监控。
               进度管理
               进度安排包括把一个项目所有的工作分解为若干个独立的活动,并描述这些活动之间的依赖关系,估算完成这些活动所需的工作量,分配人力和其他资源,制定进度时序。进度的合理安排是如期完成软件项目的重要保证,也是合理分配资源的重要依据,因此进度安排是管理工作的一个重要组成部分。有两种安排软件开发项目进度的方式:
               (1)系统最终交付日期已经确定,系统开发部门必须在规定期限内完成;
               (2)系统最终交付日期只确定了大致的年限,最后交付日期由软件开发部门确定。
               进度安排的常用图形描述方法有Gantt图(甘特图)和PERT(Program Evaluation&Review Technique,项目计划评审技术)图。
               (1)Gantt图。Gantt图中横坐标表示时间(如时、天、周、月、年等),纵坐标表示任务,图中的水平线段表示一个任务的进度安排,线段的起点和终点对应在横坐标上的时间分别表示该任务的开始时间和结束时间,线段的长度表示完成该任务所持续的时间。当日历中同一时段中存在多个水平条时,表示任务之间的并发。下图所示的Gantt图描述了三个任务的进度安排。该图表示:任务1首先开始,完成它需要12周时间;任务2在2周后开始,完成它需要18周;任务3在12周后开始,完成它需要10周。

               Gantt图实例
               Gantt图能清晰地描述每个任务从何时开始,到何时结束,任务的进展情况以及各个任务之间的并行性;但是它不能清晰地反映出各任务之间的依赖关系,难以确定整个项目的关键所在,也不能反映计划中有潜力的部分。
               (2)PERT图。PERT图是一个有向图,其基本符号如下图所示。

               PERT图的基本符号
               PERT图中的有向弧表示任务,可以标上完成该任务所需的时间,图中的结点表示流入结点的任务已结束,并开始流出结点的任务,这里把结点称为事件。只有当流入该结点的所有任务都结束时,结点所表示的事件才出现,流出结点的任务才可以开始。事件本身不消耗时间和资源,它仅表示某个时间点。每个事件有一个事件号及出现该事件的最早时刻和最迟时刻。最早时刻表示在此时刻之前从该事件出发的任务不可能开始;最迟时刻表示从该事件出发的任务必须在此时刻之前开始,否则整个工程就不能如期完成。每个任务还可以有一个松弛时间(slack time),表示在不影响整个工期的前提下,完成该任务有多少机动时间。为了表示任务间的关系,图中还可以加入一些空任务(用虚线有向弧表示),完成空任务的时间为0。
               PERT图的一个实例如下图所示,该图所表示的工程可分为12个任务,事件号1表示工程开始,事件号11表示工程结束(完成所有任务需要23个时间单位)。松弛时间为0的任务构成了完成整个工程的关键任务,其事件流为1→2→3→4→6→8→10→11,也就是说,这些任务不能拖延,否则整个工程就不能在23个时间单位内完成。

               PERT图示例
               PERT图不仅给出了每个任务的开始时间、结束时间和完成该任务所需的时间,还给出了任务之间的关系,即哪些任务完成后才能开始另外一些任务,还可以找出如期完成整个工程的关键任务。任务的松弛时间则反映了完成任务时可以推迟其开始时间或延长其所需完成的时间。PERT图不能反映任务之间的并行关系。

       项目管理系统
        项目管理系统是指用于管理项目的工具、技术、方法、资源和过程组的集合。项目管理计划中说明如何使用项目管理系统。
