免费智能真题库 > 历年试卷 > 信息系统监理师 > 2019年上半年 信息系统监理师 上午试卷 综合知识
  第47题
  知识点:   电子政务   关键路径   实施计划
  关键词:   电子政务        章/节:   进度控制

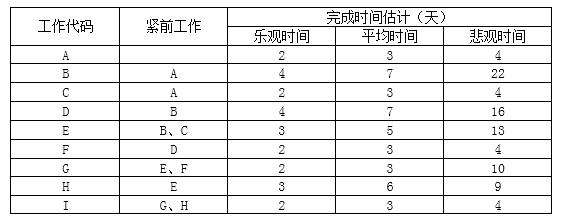

电子政务工程各活动实施计划如下表,项目工期是( )天。


  A.  21

  B.  25

  C.  30

  D.  31





  第51题    2010年上半年
   56%
某工程的双代号网络计划如下图所示,则其关键路径时间为(50)天,作业F的自由时差为(51)天,节点5的最迟完成时间为(52)天。..
  第51题    2012年上半年
   65%
某工程有10项工作,其相互的依赖关系如下表所示,按照该工作关系,第(50) 天后开始F工作,关键路径为(51)天,I工作的自由时差为..
  第51题    2015年上半年
   61%
在工程双代号网络计划中,某项工作的最早完成时间是指其(50)。网络计划的计算工期应等于其所有结束工作(51)。
   知识点讲解
   · 电子政务    · 关键路径    · 实施计划

       电子政务
        所谓电子政务,就是政府机构应用现代信息和通信技术,将管理和服务通过网络技术进行集成,在因特网上实现政府组织结构和工作流程的优化重组,超越时间和空间及部门之间的分隔限制,向社会提供优质和全方位的、规范而透明的、符合国际水准的管理与服务。电子政务的主要模式有4种,分别为G2G、G2E、G2B和G2C。
        (1)政府对政府(Government To Government,G2G):政府内部、政府上下级之间、不同地区和不同职能部门之间实现的电子政务活动。G2G模式是电子政务的基本模式,包括电子法规政策系统、电子公文系统、电子司法档案系统、电子财政管理系统、电子办公系统、电子培训系统和业绩评价系统等。
        (2)政府对公务员(Government To Employee,G2E):政府与公务员(即政府雇员)之间的电子政务,主要是利用Intranet建立起有效的行政办公和员工管理体系,为提高政府工作效率和公务员管理水平服务。G2E是政府机构通过网络技术实现内部电子化管理的重要形式,也是G2G、G2B和G2C电子政务模式的基础。
        (3)政府对企业(Government To Business,G2B):政府与企业之间的电子政务,包括电子采购与招标、电子税务、电子证照办理、信息咨询服务和中小企业电子服务等。
        (4)政府对公民(Government To Citizen,G2C):政府与公民之间的电子政务,是指政府通过电子网络系统为公民提供各种服务。包括教育培训服务、就业服务、电子医疗服务、社会保险网络服务、公民信息服务、交通管理服务、公民电子税务和电子证件服务等。

       关键路径
        关键路径法(Critical Path Method,CPM)是借助网络图和各活动所需时间(估计值)计算每一活动的最早或最迟开始和结束时间。CPM法的关键是计算总时差,这样可决定哪一个活动有最小的时间弹性。
        CPM算法的核心思想是将WBS分解的活动按逻辑关系加以整合,统筹计算出整个项目的工期和关键路径。
        在网络图中的某些活动可以并行地进行,所以完成工程的最少时间是从开始顶点到结束顶点的最长路径长度。移动从开始顶点到结束顶点的最长(工作时间之和最大)路径移动为关键路径(临界路径),关键路径上的活动称为关键活动。在一条路径中,每个工作的时间之和等于工程工期,这条路径就是关键路径。
        与关键路径相关的概念还有最早开始时间、最迟开始时间、总时差和自由时差等。
        (1)最早开始时间(最早开工时间):一个工作可以最早开始的时间。工作的最早开始时间应为其各项紧前工作的最早完成时间的最大值。
        (2)最迟开始时间(最迟开工时间、最晚开工时间):不延误总工期的前提下,工作可以最晚的开始时间。
        (3)总时差:不延误总工期的前提下,工作的机动时间。
        (4)自由时差:不延误紧后工作开工的前提下,工作的机动时间。工作的自由时差等于其各项紧后工作最早开始时间的最小值与本项目最早完工时间之差。
        工作的总时差也等于其紧后工作总时差的最小值与该工作自由时差之和。若在一条路径中,每个工作的总时差都是0,这条路径就是关键路径。
        为了找出给定的网络图的关键活动,从而找出关键路径,需先定义几个重要的量。
        .Vej)、Vlj):顶点j事件最早开始时间、最迟开始时间。
        .ei)、li):活动i最早开始时间、最迟开始时间。
        从源点Vl到某顶点Vj的最长路径长度称为事件Vj的最早开始时间,记做Vej)。Vej)也是以Vj为起点的出边<VjVk>所表示的活动ai的最早开始时间ei)。
        在不推迟整个工程完成的前提下,一个事件Vj允许的最迟开始时间,记做Vlj)。显然,li)=Vlj)-(ai所需时间),其中jai活动的终点。满足条件li)=ei)的活动为关键活动。
        求顶点VjVej)和Vlj)可按以下两步来做。
        (1)由源点开始向汇点递推。

        其中,E1是网络中以Vj为终点的入边集合。
        (2)由汇点开始向源点递推。

        其中,E2是网络中以Vj为起点的出边集合。
        要求一个网络图的关键路径,一般需要根据以上变量列出一张表格,逐个检查。例如,求下图所示的网络图中关键路径的表格如下表所示。

        网络图的例子

        求关键路径的过程
        根据上表,上图的关键活动为a1、a2、a4、a8和a9,其对应的关键路径有两条,分别为(V1,V2,V5,V7)和(V1,V4,V5,V7),长度都是10。
        在一个网络图中,关键路径可以不止一条。例如,下图中的关键路径共有4条,分别是1→2→3→5→7→8,1→2→3→4→5→7→8,1→2→3→5→6→7→8及1→2→3→4→5→6→7→8。在下图中,从节点6到节点7中的虚线表示虚活动,虚活动只表示一种逻辑关系,没有历时。在下图中,表示活动L要在H、I和J都完成后才能开始。

        有虚活动的网络图

       实施计划
        (1)工作任务的分解:指对开发中应完成的各项工作按子系统(或系统功能)划分,指定专人分工负责。
        (2)进度:指给出各项工作的预定日期和完成日起,规定任务完成的先后顺序及完成的界面。可用PERT图或甘特图表示进度。
        (3)预算:指逐项列出本项目所需要的劳务以及经费的预算,包括办公费、差旅费、资料费,等等。
        系统说明书内容指南
        1.引言
        1.1摘要
        (摘要说明所建议开发的系统的名称、目标和功能。)
        1.2背景
        (1)项目的承担者
        (2)用户
        (3)本系统和其他系统或机构的关系和联系
        1.3参考和引用资料
        (1)本项目的经核准的计划任务书或合同、上级机关的批文
        (2)属于本项目的其他已发表的文件
        (3)本文件中各处引用的文件资料
        (列出上述文件资料的标题、编号、发表日期和制定单位,说明这些文件资料的来源。)
        1.4专门术语定义
        (本文件所用到的术语。)
        2.项目概述
        2.1项目的主要工作内容
        (简要地说明本项目在开发中须进行的各项主要工作,这些工作是建立新系统逻辑模型的必要条件,而逻辑模型是书写系统说明书的基础。)
        2.2系统需求说明
        (新系统是在现行系统的基础上建立起来的。在新系统设计工作开展之前,必须对系统调查清楚,掌握现行系统的真实情况,了解用户的新要求和问题所在。)
        2.2.1现行系统的现状调查说明
        (列出现行系统的目标、主要功能、用户要求等,并简要指出问题所在。)
        2.2.2业务流程说明
        (简要说明现行系统现场工作流程和事务流程概况。反映这些业务流程的业务流程图,若需要,可另附。)
        2.3系统功能说明
        (在现行系统现状调查的基础上,进一步透过具体工作,分析组织内信息、数据流动的路径和过程,真正弄清用户要解决什么问题,明确系统的功能要求。)
        2.3.1新系统功能要求
        (数据流程图是系统需求的高度概括,是调查研究的重要产物,它源于现行系统,又高于现行系统。这里主要通过数据流程图概况说明系统的功能要求。)
        (1)系统的目标
        (从新系统数据流程图的分析中,说明新系统有哪些目标。)
        (2)新系统的功能要求
        (列出新系统的主要功能)
        (3)验收
        (简单说明分析员和用户一起讨论分析的验收是否达到要求。)
        2.4系统的数据要求说明
        (从数据流程图和数据字典分析逻辑数据结构,标识每个数据结构中的每个数据项、记录和文件的长度以及它们之间的关系。)
        2.4.1系统的数据要求
        (这里的数据是指静态数据,即在运行过程中主要作为参考的数据,它们在很长一段时间内不会变化,一般不随运行而改变。)
        (1)数据项定义
        (说明数据项定义中出现的例外情况,列出作为控制或参考的主要数据项。)
        (2)容量
        (本系统所有数据项的总长度。)
        (3)用户
        (4)验收
        (指出验收情况。)
        2.4.2系统的数据要求的粗略估计
        (粗略估算系统在运行过程中动态数据的内容。)
        上述工作,再加上环境对系统影响的估计,以及研制时间和人力、物力引起的费用估计,构成系统规格说明书。
        3.实施总计划
        3.1工作任务的分解
        (对于项目开发中应完成的各项工作,按系统功能(或子系统)划分,指定专人(或小组)分工完成,指明每项任务的负责人。)
        3.2进度
        (给出每项工作任务的预定开始日期和完成日期,规定各项工作任务完成的先后顺序以及每项工作任务完成的界面。)
        3.3预算
        (逐项列出本开发项目所需要的劳务(包括工作量/人)以及经费的预算(包括办公费、差旅费、资料费等)。)
   题号导航      2019年上半年 信息系统监理师 上午试卷 综合知识   本试卷我的完整做题情况
1 /
2 /
3 /
4 /
5 /
6 /
7 /
8 /
9 /
10 /
11 /
12 /
13 /
14 /
15 /

16 /
17 /
18 /
19 /
20 /
21 /
22 /
23 /
24 /
25 /
26 /
27 /
28 /
29 /
30 /

31 /
32 /
33 /
34 /
35 /
36 /
37 /
38 /
39 /
40 /
41 /
42 /
43 /
44 /
45 /

46 /
47 /
48 /
49 /
50 /
51 /
52 /
53 /
54 /
55 /
56 /
57 /
58 /
59 /
60 /

61 /
62 /
63 /
64 /
65 /
66 /
67 /
68 /
69 /
70 /
71 /
72 /
73 /
74 /
75 /

第47题    在手机中做本题
